Wymiana sieci wodociągowej, Wołczkowo ul. Słoneczna

Kategoria > Inwestycje 2021

Nazwa zadania: Wymiana sieci wodociągowej, Wołczkowo ul. Słoneczna

Wykonawca prac: Przedsiębiorstwo Usługowo Handlowe GRUND - MAX II

Wartość prac: 488 310,00 zł

Termin zakończenia prac: 30.11.2019 r.



Informacja z dnia 25.09.2019 r.

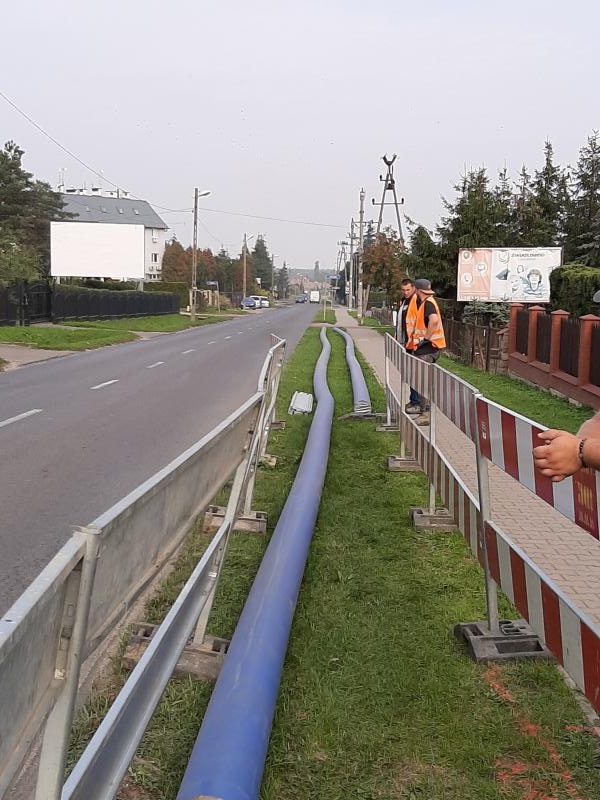

Gmina Dobra rozpoczęła realizację zadania inwestycyjnego: "Wymiana sieci wodociągowej, Wołczkowo ul. Słoneczna". W dniu 20.05.2019 r. odbyło się przekazanie placu budowy Wykonawcy robót.

W zakres inwestycji wchodzi m.in.:

  1. budowa sieci wodociągowe o następujących średnicach:
  • Ø 160mm o łącznej długości L= 1024,0m,
  • Ø 110mm o łącznej długości L= 46,6m,
  • Ø 50mm o łącznej długości L = 10,79m,
  • Ø 40mm o łącznej długości L= 27,57m,
  • Ø 30mm o łącznej długości L= 30,52m

wraz z przełączeniami w miejscowości Wołczkowo i Bezrzecze w celu zasilenia w wodę przylegających do nich działek oraz budowa komory redukcyjnej.

Obecnie trwa realizacja robót.



Informacja z dnia 25.09.2019 r.

Obecnie trwa realizacja robót.



Informacja z dnia 10.12.2019 r.

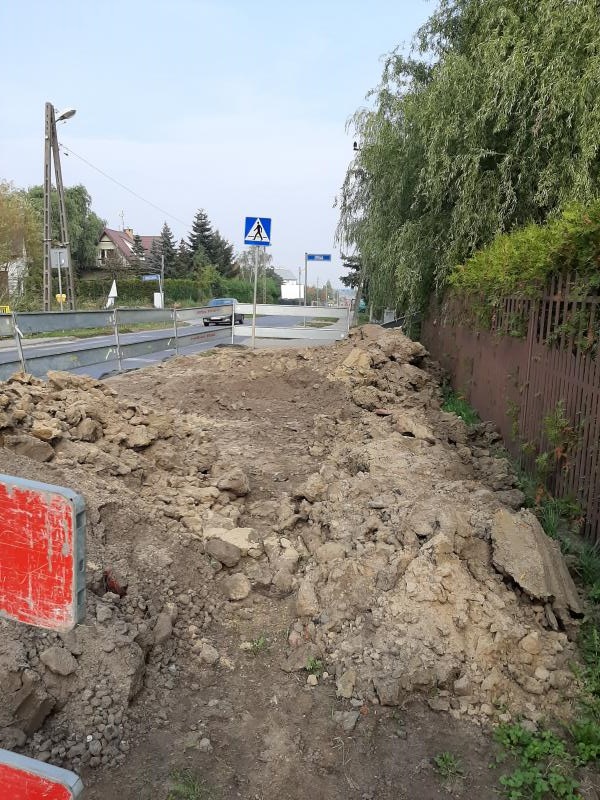

W ramach zadania zrealizowano już rurociąg główny wzdłuż ulicy Słonecznej wraz z trójnikami pozwalającymi na podłączenie hydrantów i sieci ulicznych. Na chwile obecną prowadzone są próby ciśnienia mające na celu sprawdzenie szczelności wykonanego odcinka wodociągu. Następnym etapem robót jest płukanie i dezynfekcję rurociągu a po osiągnięciu pozytywnych wyników badań bakteriologicznych wpięcie rurociągu do gminnej sieci wodociągowej w okolicy ul. Gruszkowej w Wołczkowie i ul. Parkowej w Bezrzeczu. W tym okresie będą działały równolegle dwie sieci wodociągowe istniejąca i nowo położona, a Wykonawca będzie sukcesywnie przepinał do nowego wodociągu istniejące sieci z poszczególnych ulic bocznych krzyżujących się z ul. Słoneczną.

W związku z kolizją węzłów przyłączeniowych z uzbrojeniem podziemnym wskazanym na mapie w innej lokalizacji i kolizją głazów w miejscu zaprojektowanej lokalizacji przewiertu, Wykonawcy robót Przedsiębiorstwu usługowo-Handlowemu "GRUND-MAX II" został przedłużony termin realizacji ww. zamierzenia do dnia 20.12.2019 r.



Informacja z dnia 04.02.2020 r.

W ramach zadania Wykonawca w zakresie wykonywanych robót miał dokonanie przełączeń ulic wskazanych w dokumentacji projektowej. W zakresie przełączenia budynku nr 8 przy ul. Słonecznej oraz przepięcia ul. Różanej wystąpiła konieczność zmiany lokalizacji punktu włączenia. Wskazane w dokumentacji ww. przełączenia w rzeczywistości położone były na innej głębokości i w innej lokalizacji. Powyższe spowodowało zmianę rozwiązań technicznych w stosunku do zaprojektowanych.

W związku z powyższym, Wykonawcy robót Przedsiębiorstwu usługowo-Handlowemu "GRUND-MAX II" został przedłużony termin realizacji ww. zamierzenia do dnia 15.04.2020 r.



Informacja z dnia 22.04.2020 r.

W związku z wprowadzeniem stanu zagrożenia epidemiologicznego, co skutkowało wprowadzeniem ograniczeń zmierzających do zapobiegania i przeciwdziałaniu zakażeniom wirusem SARSCov-2 realizacja inwestycji została przystopowana. Przy przedmiotowej inwestycji zostały ograniczone możliwości czasowych wyłączeń sieci wodociągowej celem dokonywania przełączeń z sieci istniejącej na nowo budowaną. Ww. ograniczenia miały wpływ także na pozyskanie dokumentów formalno-prawnych koniecznych do zakończenia inwestycji.

W związku z powyższym, Wykonawcy robót Przedsiębiorstwu usługowo-Handlowemu "GRUND-MAX II" został przedłużony termin realizacji ww. zamierzenia do dnia 30.06.2020 r.



Informacja z dnia 21.07.2020 r.

Ograniczenia zmierzające do zapobiegania i przeciwdziałaniu zakażeniom wirusem SARSCo-2 wpłynęły na dotrzymanie terminu umownego w zakresie uzyskania dokumentów formalno-prawnych umożliwiających zakończenie ww. inwestycji. Ich uzyskanie stanowiło czasowe i logistyczne utrudnienie m.in.: ze względu na utrudnienie w uzyskaniu stosownych podpisów i dokumentów niezbędnych do zakończenia inwestycji. Wpływ na powyższe miały ograniczenia w kontaktach między ludźmi, praca w niepełnych składach osobowych, praca zmianowa, urlopy rodziców dzieci małoletnich, co wydłużyło czas ich pozyskiwania. W związku z powyższym termin zakończenia inwestycji został przedłużony do dnia 31.07.2020 r.


Informacja z dnia 3.09.2020 r.

W związku ze zgłoszeniem przez Wykonawcę zakończenia robót budowlano-montażowych, Zamawiający w dniu 17.08.2020 r. dokonał odbioru technicznego zamierzenia polegającego na na wymianie sieci wodociągowej w miejscowości Wołczkowo. Po zakończeniu czynności odbiorowych przez Powiatowy Inspektorat Nadzoru Budowlanego, wciągnięcia sieci na majątek trwały Gminy, sieć zostanie przekazana do eksploatacji spółce Wodociągi Zachodniopomorskie z siedzibą w Goleniowie.



Informacja z dnia 15.10.2020 r.

Powiatowy Inspektorat Nadzoru budowlanego w Policach nie wniósł sprzeciwu do złożonego zawiadomienia o zakończeniu budowy. Obecnie trwają czynności związane z wciągnięciem inwestycji na majątek trwały Gminy Dobra. Po ich ich zakończeniu inwestycja zostanie przekazana do eksploatacji spółce Wodociągi Zachodniopomorskie z siedzibą w Goleniowie.



Informacja z dnia 23.07.2021 r.

W dniu 23.04.2021 r. przekazano do eksploatacji Eksploatatorowi, tj. Wodociągom Zachodniopomorskim Sp. z o.o. inwestycję zrealizowaną przez Gminę Dobra w ramach zadania: "Wymiana sieci wodociągowej , Wołczkowo ul. Słoneczna". Inwestycja została zrealizowana na działkach nr ewid.: 488 (ul. Słoneczna), 427/1 (ul. Gruszkowa), 493/9 (ul. Jasna), 495/9 (ul. Jesienna), 496/9, 497/7 (ul. Letnia) i 561/4 (ul. Zimowa) położonych w Wołczkowie, obręb Wołczkowo, gm. Dobra oraz na działkach nr ewid.: 71/1 (ul. Górna) i 67/22 położonych w Bezrzeczu, obręb Bezrzecze, gm. Dobra. W skład wybudowanej i będącej przedmiotem przekazania sieci wodociągowej wchodzą sieci: PE100 PN10 SDR17 d160 mm - 1028,92mb, PE100 PN10 SDR17 110 mm - 42,52mb; komora polimerobetonu o wymiarach 2500x1500 i wysokości 1900 [mm] z żelbetową pokrywą nastudzienną; właz żeliwny z wypełnieniem betonowym typu ciężkiego kl. D400; węzeł redukcyjny; hydranty DN80 80 mm - 8 szt; przyłącza PE100 PN10 SDR17 50 mm - 19,31 mb, PE100 PN 10 SDR17 40 mm - 9,44 mb, PE100 PN 10 SDR17 32 mm - 46,81 mb.

Przetłumacz / translate
Loading...

Na skróty

Polecamy

Gminy partnerskie

Projekt POIS.02.03.00-0307/17
Poprawa gospodarki wodno-ściekowej w gminie Dobra
W związku z realizacją wymogów Rozporządzenia Parlamentu Europejskiego i Rady (UE) 2016/679 z dnia 27 kwietnia 2016 r. w sprawie ochrony osób fizycznych w związku z przetwarzaniem danych osobowych i w sprawie swobodnego przepływu takich danych oraz uchylenia dyrektywy 95/46/WE (ogólne rozporządzenie o ochronie danych „RODO”), informujemy o zasadach przetwarzania Pani/Pana danych osobowych oraz o przysługujących Pani/Panu prawach z tym związanych. Poniższe zasady stosuje się począwszy od 25 maja 2018 roku. Więcej
