Zadanie: „ BUK, rozbudowa hydroforni urządzeń zgodnie z projektem – etap II”
Wykonawca: Instalcompact Sp. z o. o. z siedzibą 62-080 Tarnowo Podgórne ul. Wierzbowa 23
Termin wykonania: 30.05.2019 r
Wartość zamówienia: 2.952.000,00 zł
Przekazano plac budowy w dniu 7 lutego 2018r.

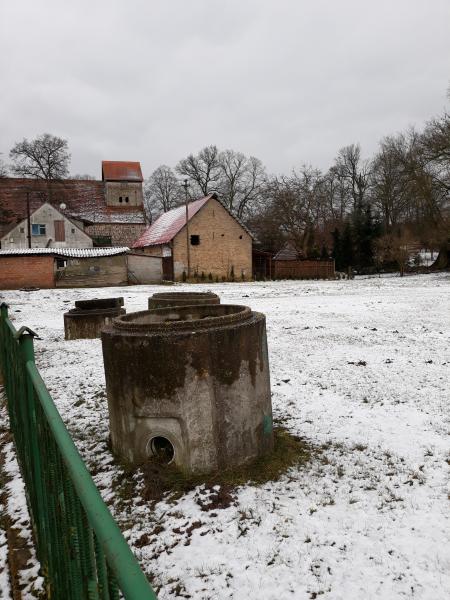

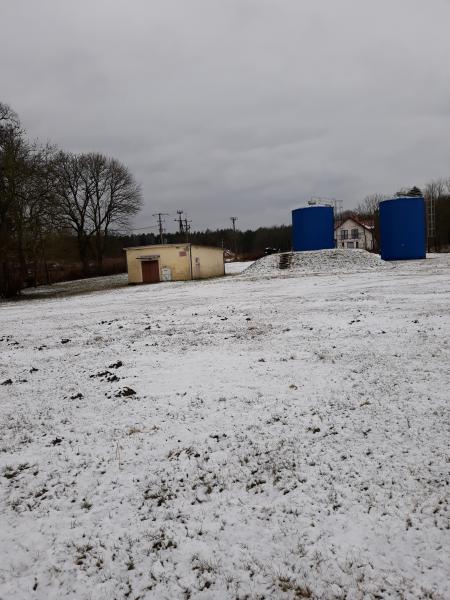

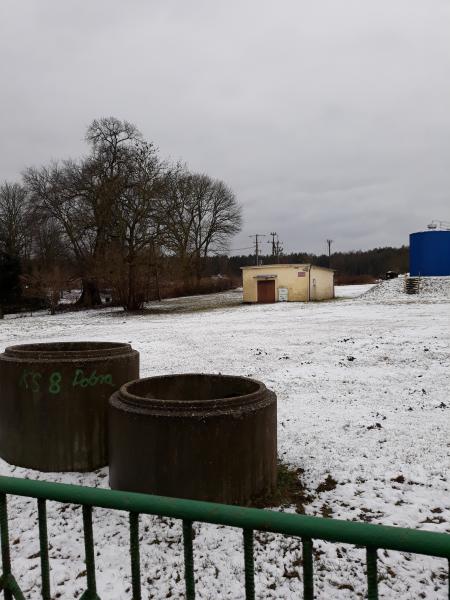

Zdjęcia przed rozpoczęciem prac:

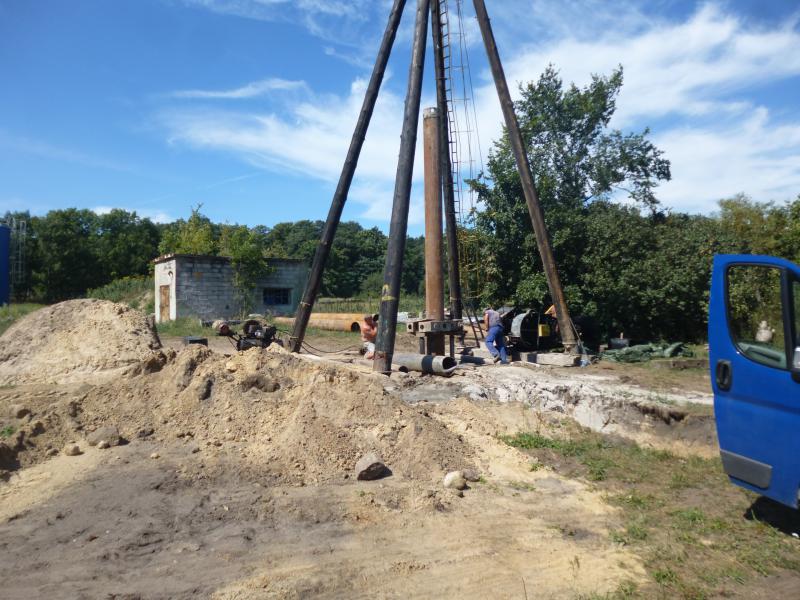

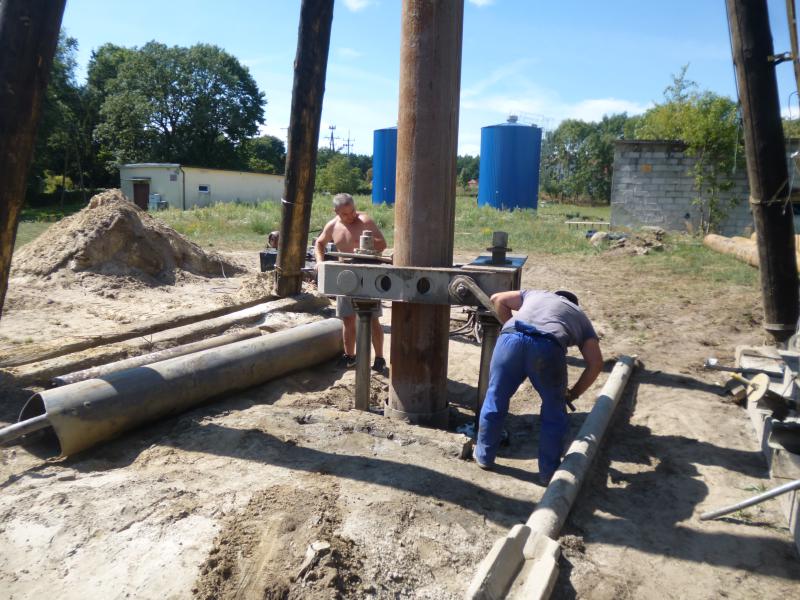

W dniu 30.07.2018r. odbyła się narada budowy na której Wykonawca zgłosił problem związany z zerwaniem umowy na podwykonawstwo. Podczas spotkania Główny Wykonawca przedstawił umowę na podwykonawstwo z nową firmą celem akceptacji przez Zamawiającego. W chwili obecnej prowadzony jest odwiert studni głębinowej S2A. Zgodnie z harmonogramem roboty ogólnobudowlane i wodno-kanalizacyjne rozpoczną się w miesiącu wrześniu.
Informacja z dnia 14.08.2018 r.

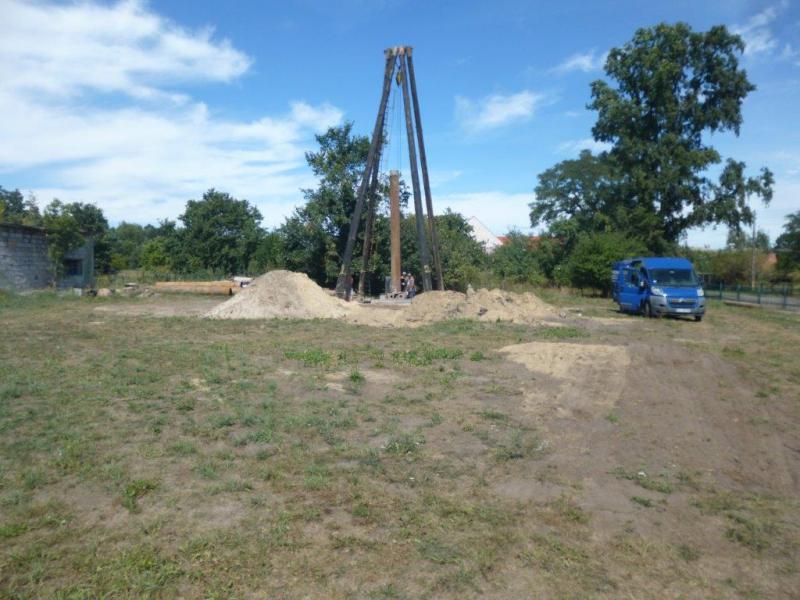

W chwili obecnej trwają prace przy odwiercie studni głębinowej.

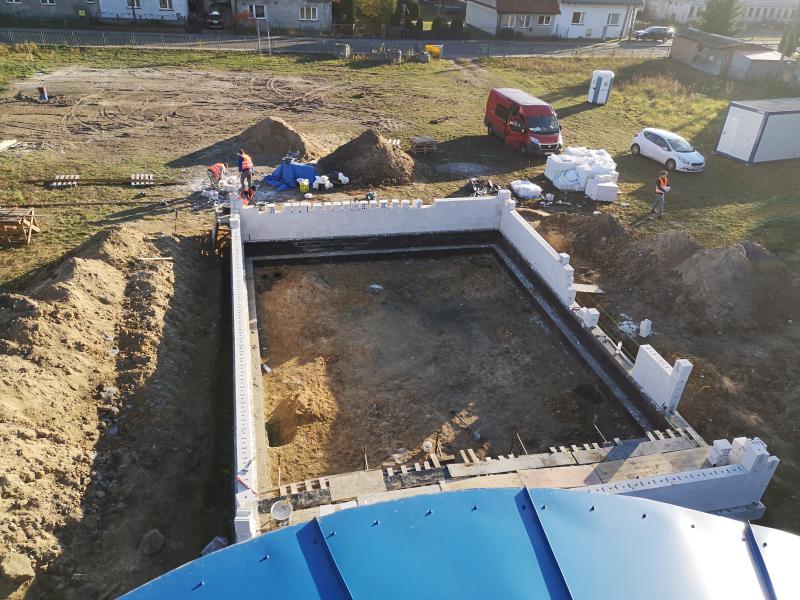

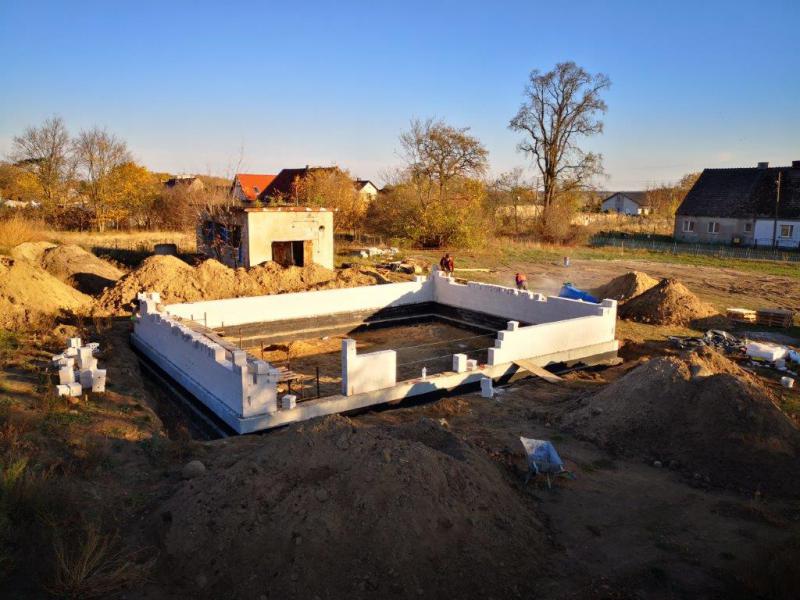

Informacja z dnia 6.11.2018 r.

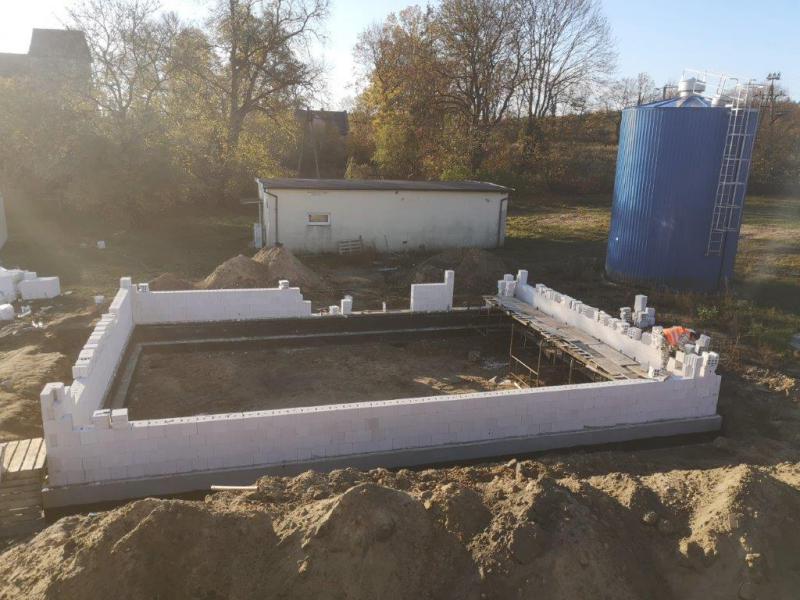

W chwili obecnej Wykonawca jest w trakcie budowy budynku hydroforni.

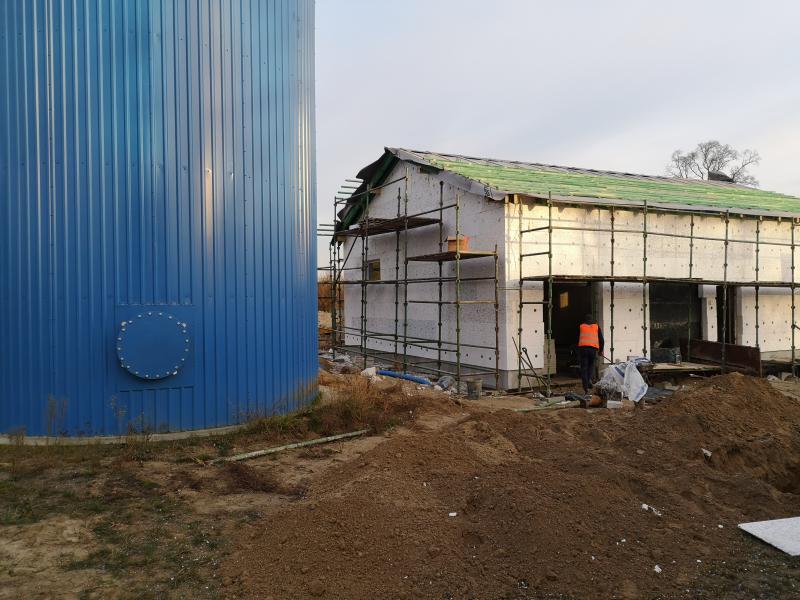

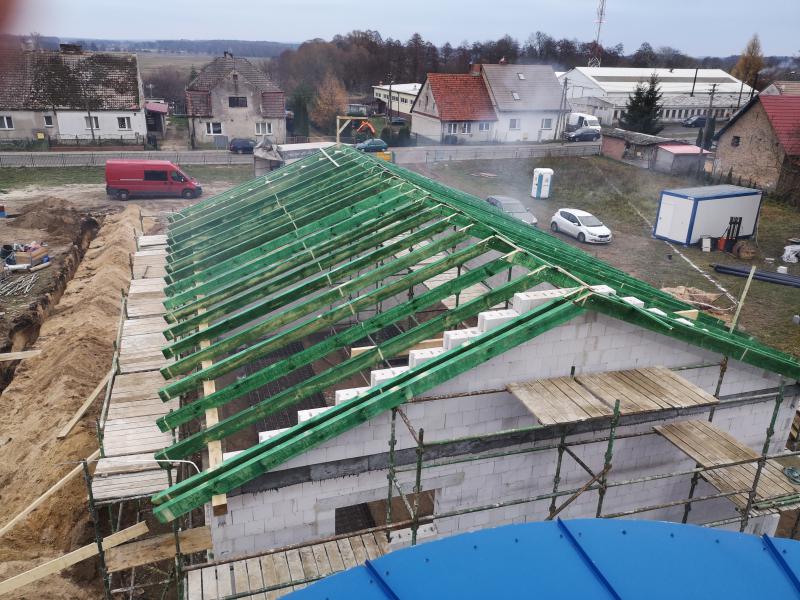

Informacja z dnia 6.12.2018 r.
Wykonawca jest w trakcie wykonywania konstrukcji dachowej oraz wykonuje ocieplenie budynku. w dalszym ciągu na bieżąco wykonywane są rurociągi międzyobiektowe.
Informacja z dnia 28.12.2018 r.

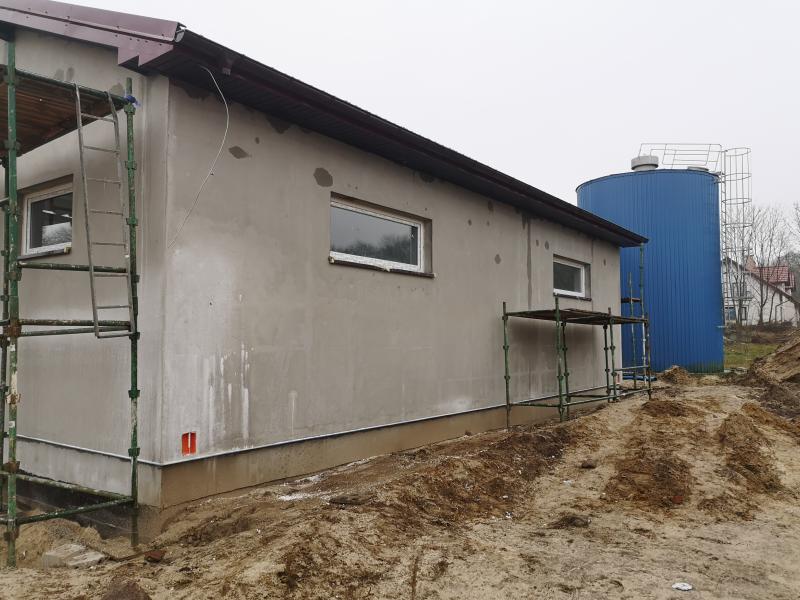

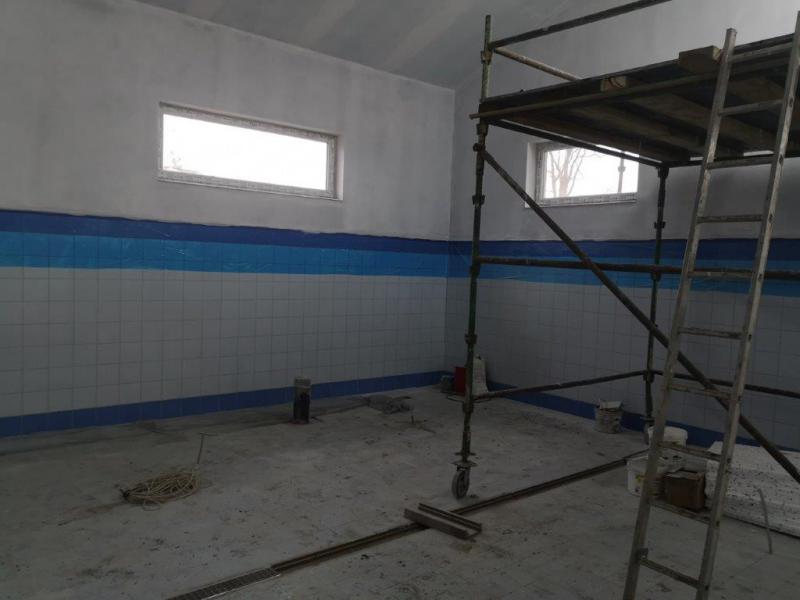

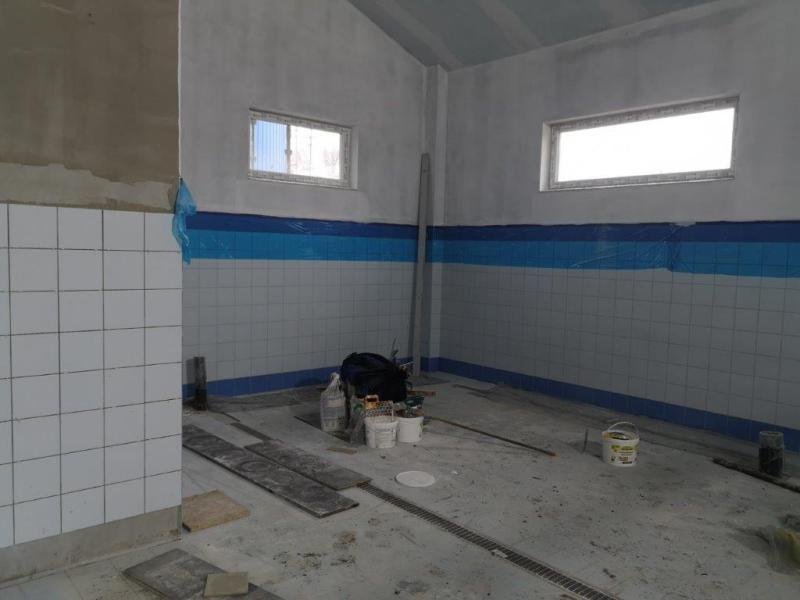

Wykonawca ukończył budowę dachu i jest w trakcie ocieplania budynku. Zaczęły się prace przy układaniu płytek wewnątrz budynku.

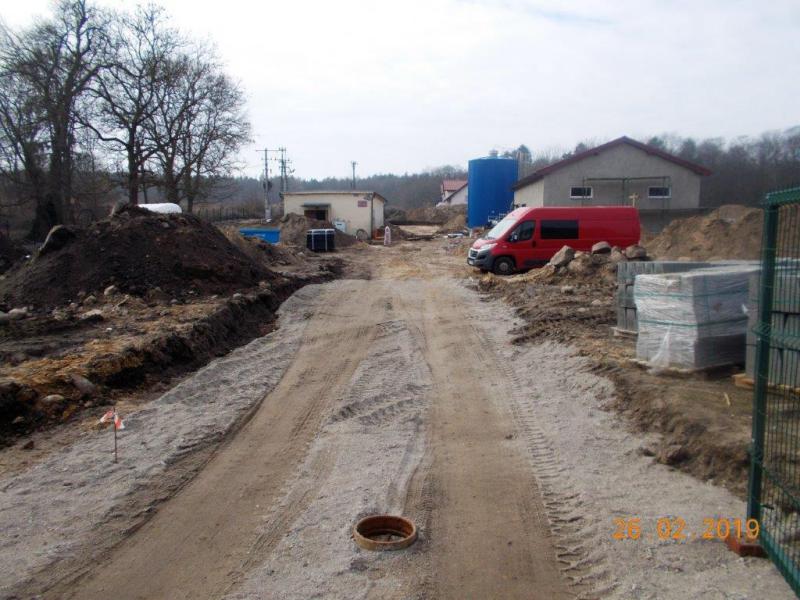

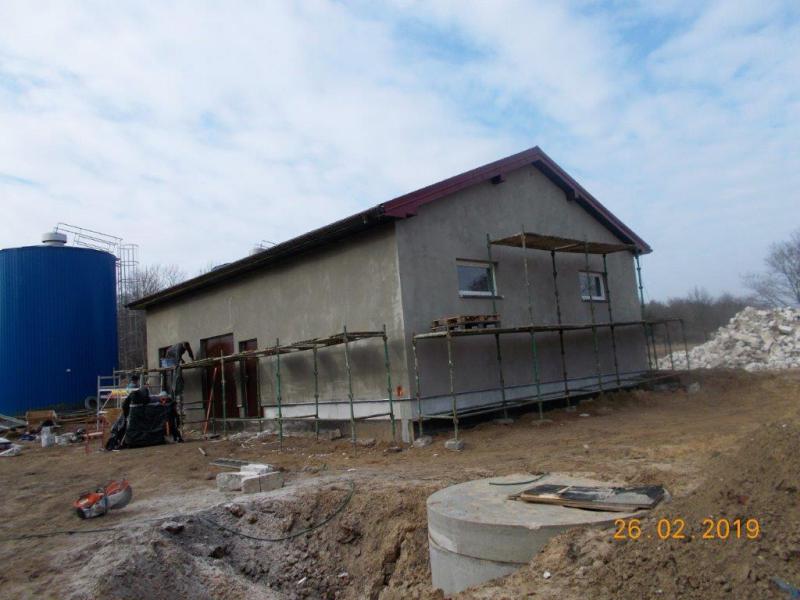

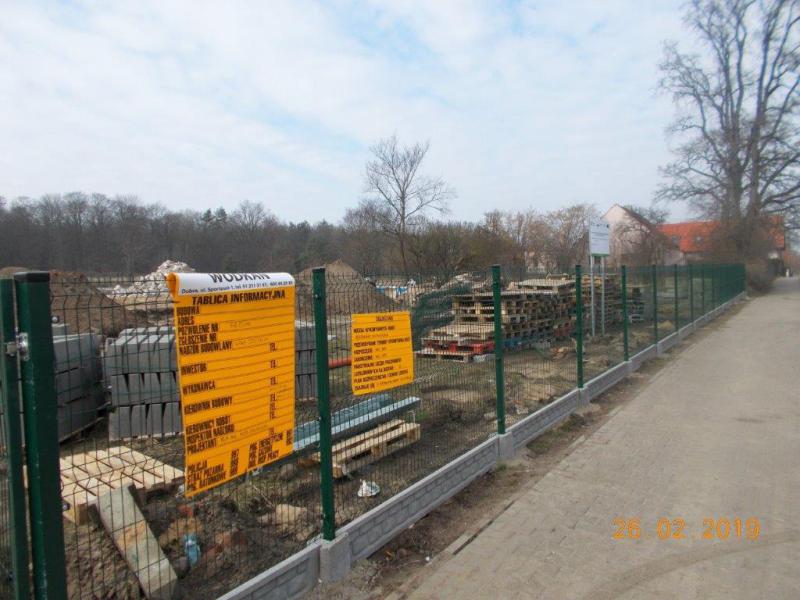

Stan na dzień 26.02.2019 r.

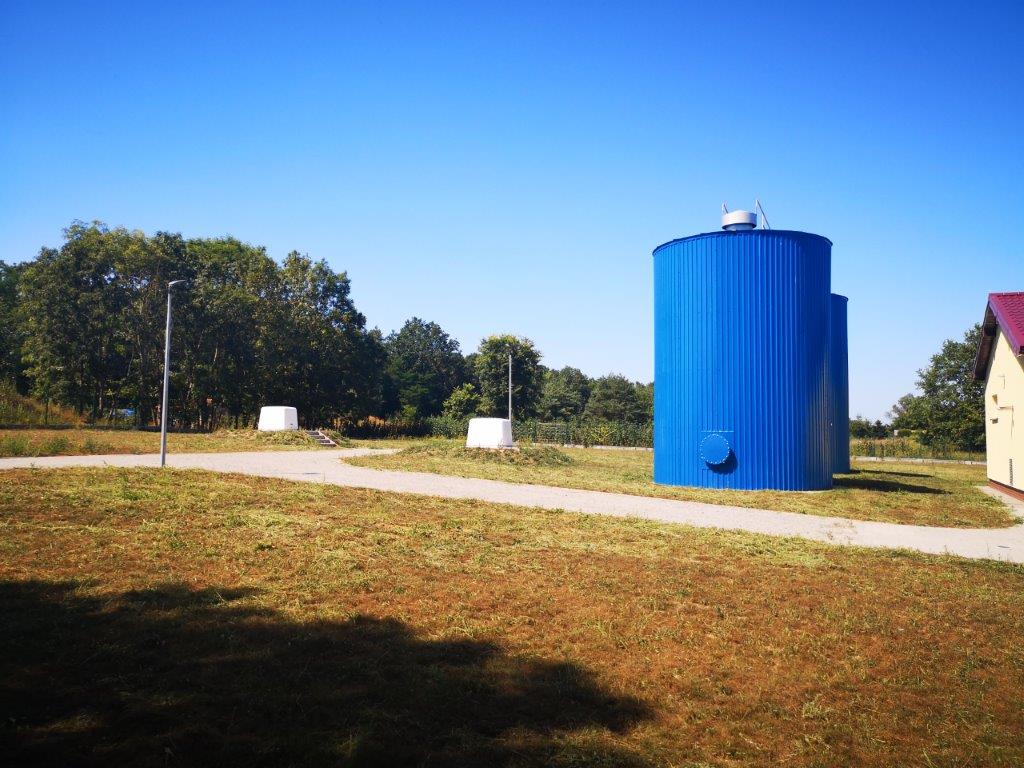

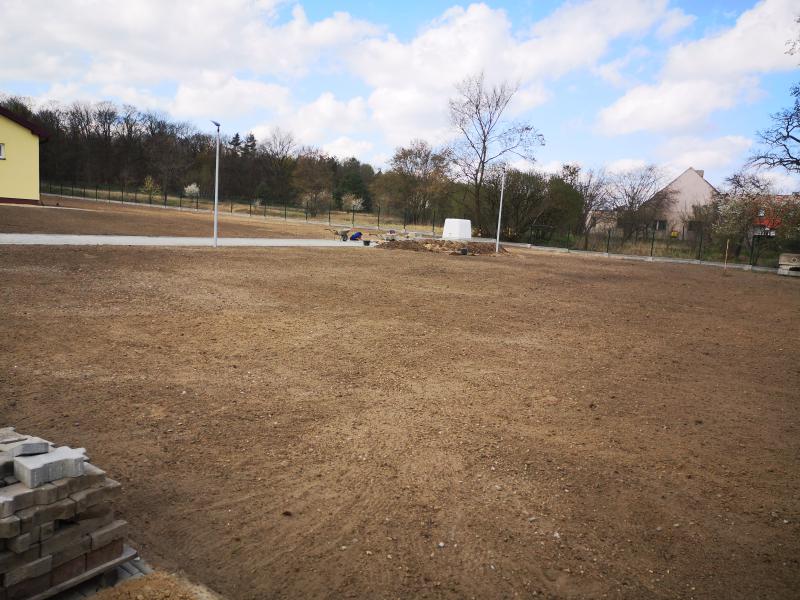

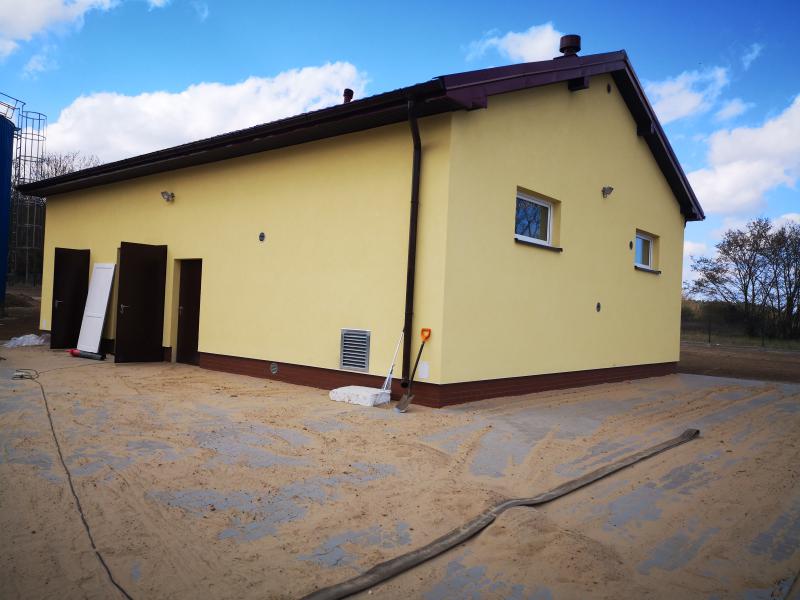

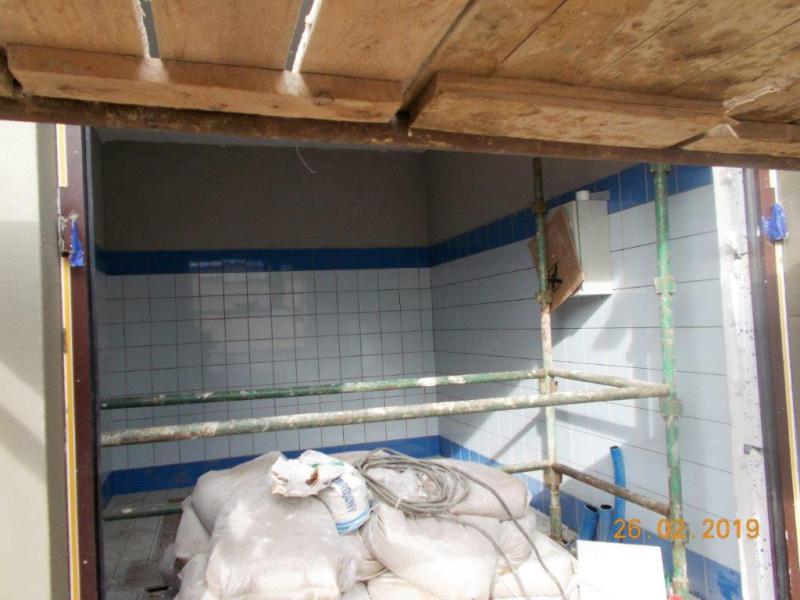

Stan na dzień 11.04.2019 r.
W chwili obecnej trwają prace porządkowe i przygotowanie do rozruchu technologicznego nowych elementów stacji uzdatniania wody.
Informacja z dnia 10.05.2019 r.
Aneksem nr 1 z dnia 10.05.2019 do umowy na roboty budowlane, wykonawcy robót został przedłużony termin realizacji przedmiotu umowy do dnia 31.07.2019r.

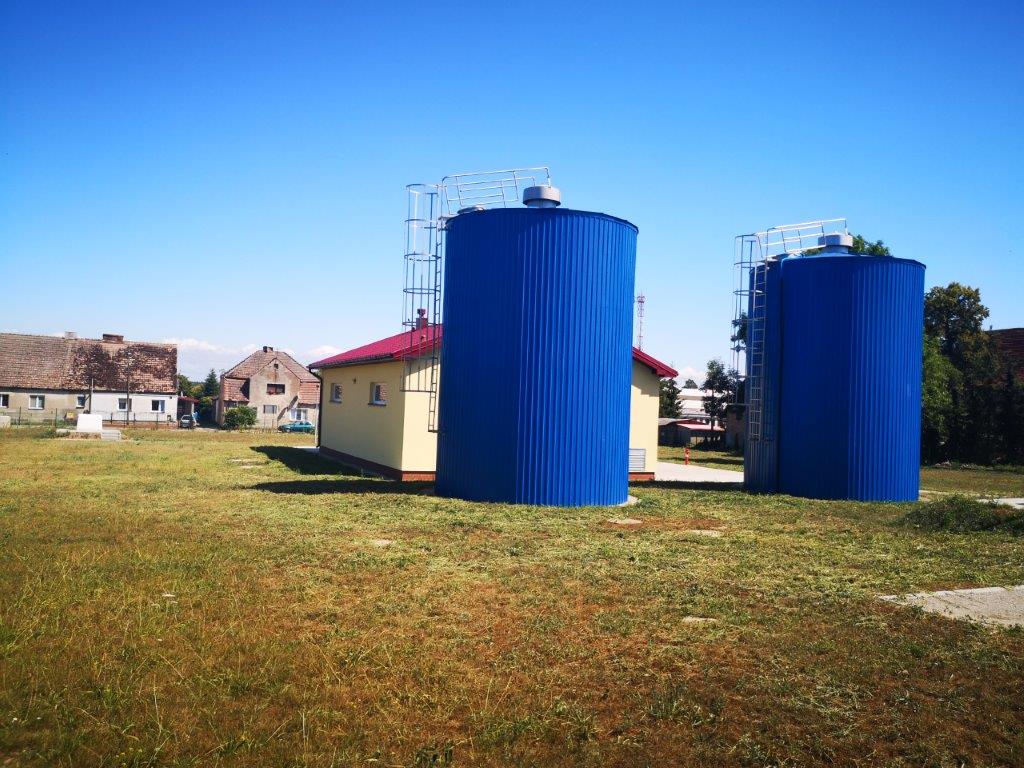

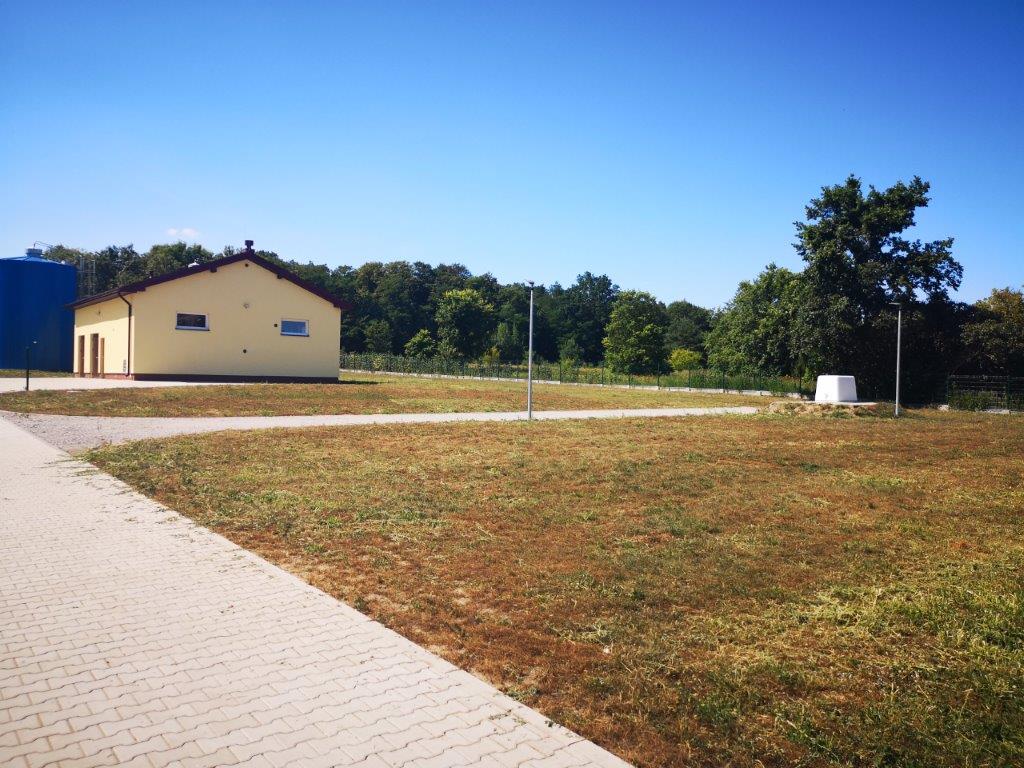

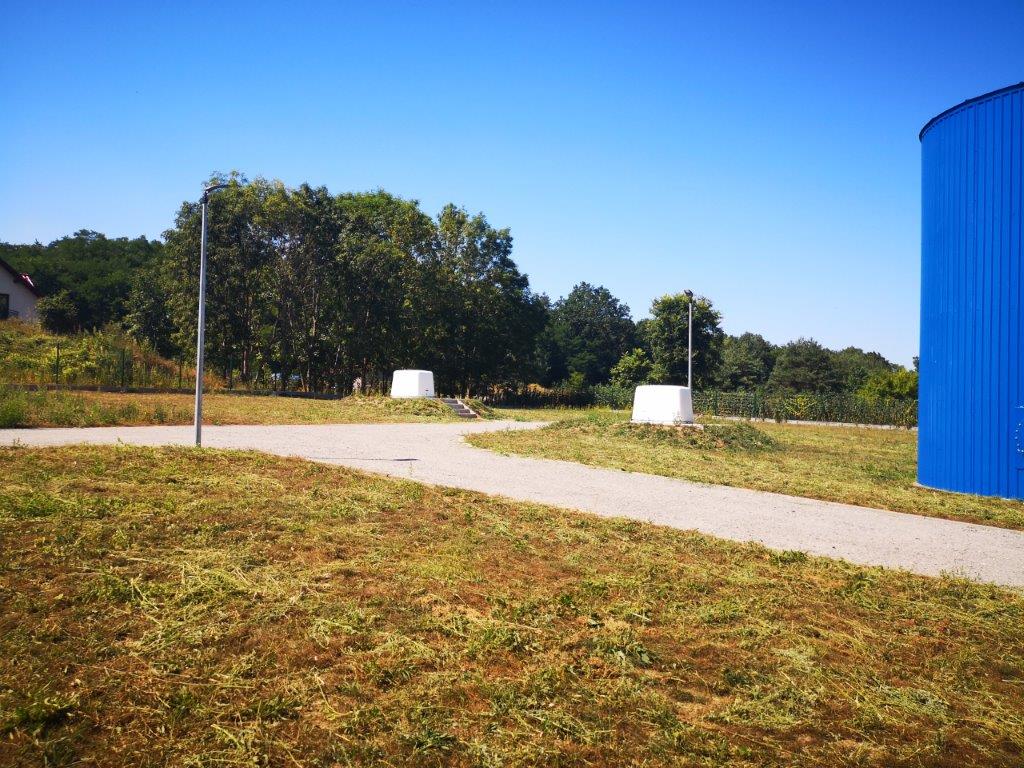

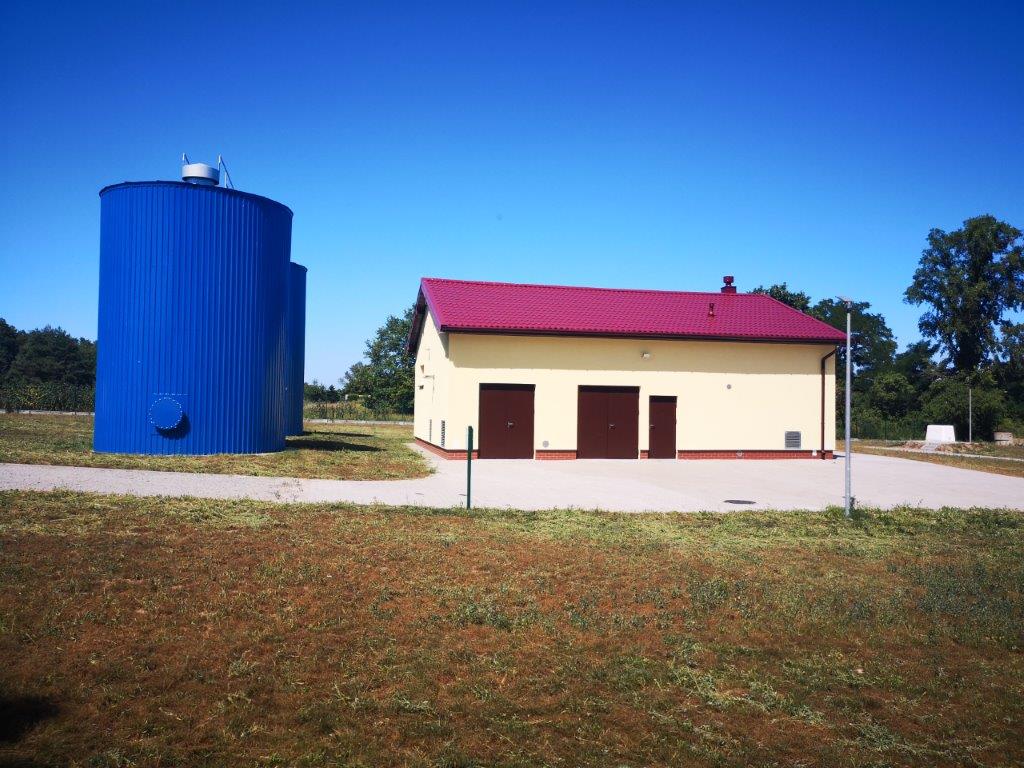

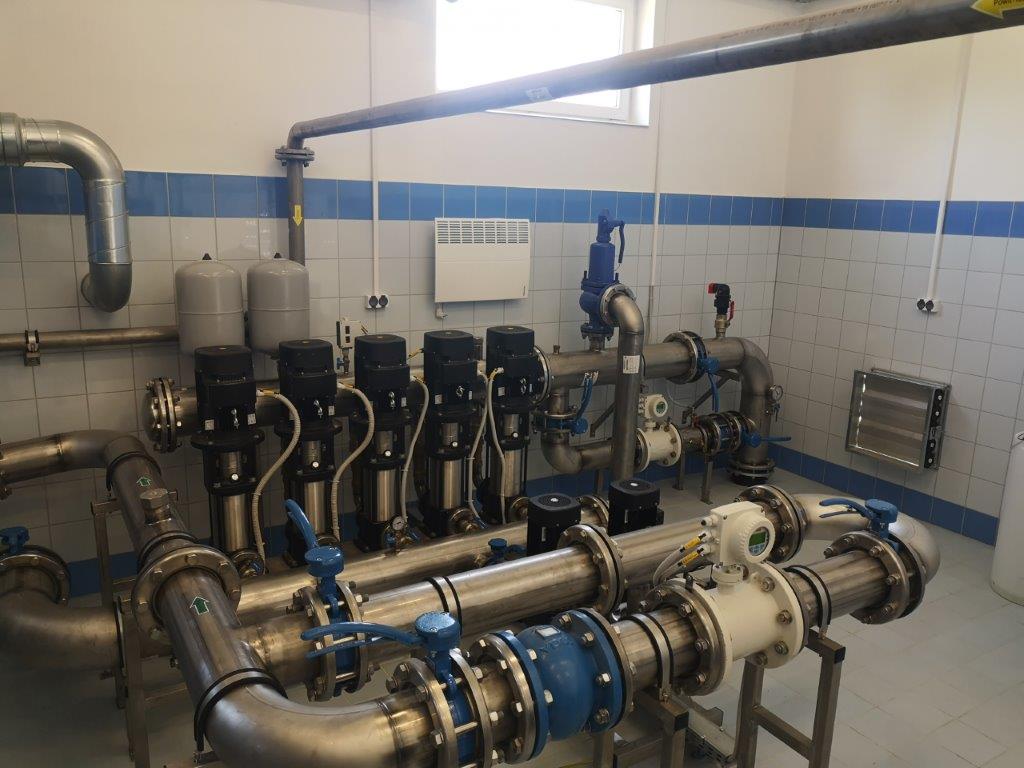

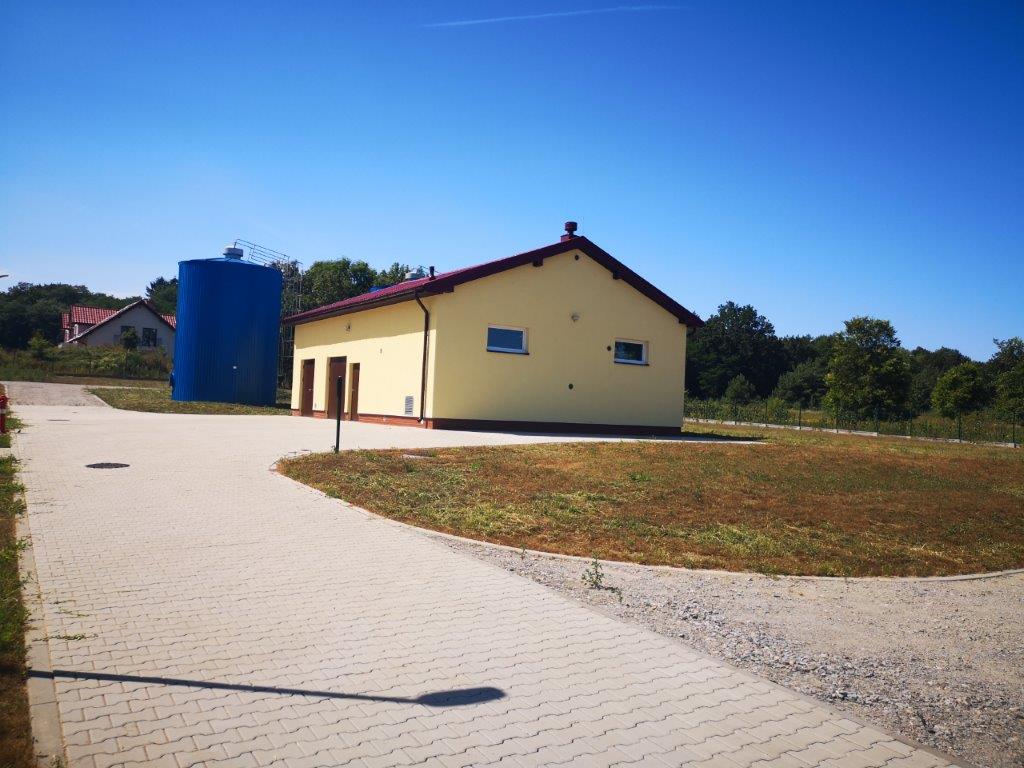

Stan na dzień 10 lipca 2019 r.
W dniu 10 lipca 2019 roku odbył się odbiór końcowy inwestycji.
Informacja z dnia 22.08.2019 r.
W miejscowości Buk w Gminie Dobra w dniu 10 lipca b.r. zakończono realizację projektu pn.: „Buk, rozbudowa hydroforni i urządzeń zgodnie z projektem”. Rozbudowa hydroforni w Buku była jedną z głównych inwestycji gminy w infrastrukturę wodociągową. W miejscu starej, wyeksploatowanej hydroforni powstała nowa, która została już przekazana do użytkowania i która posłuży mieszkańcom Gminy Dobra przez długie lata.

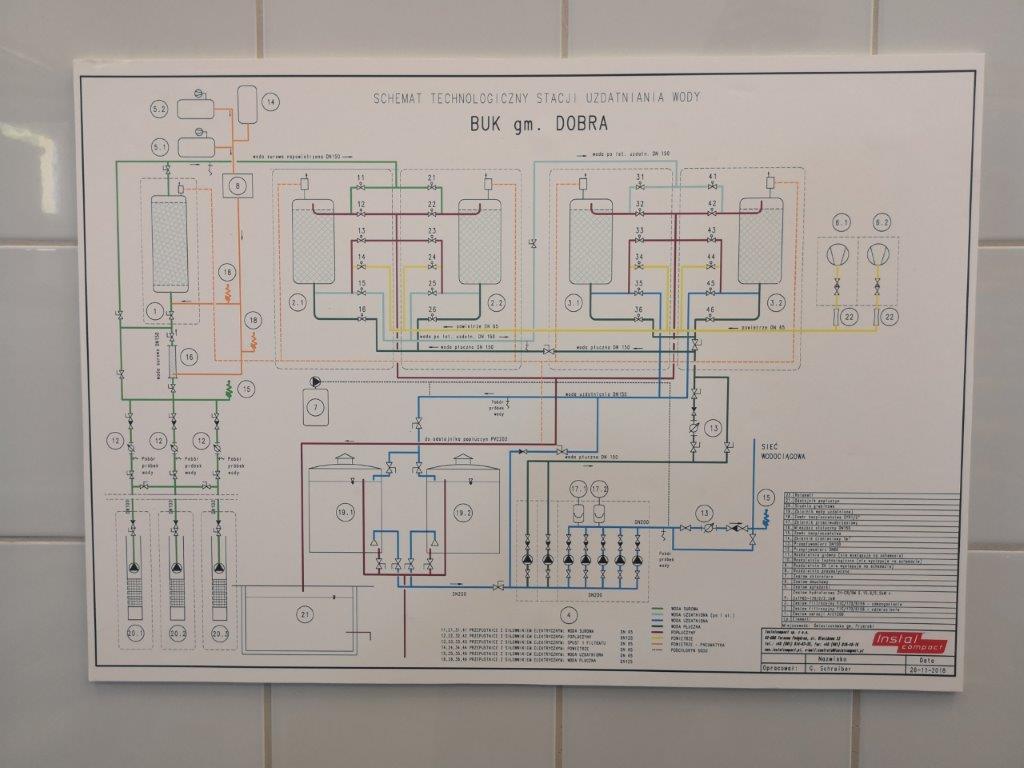

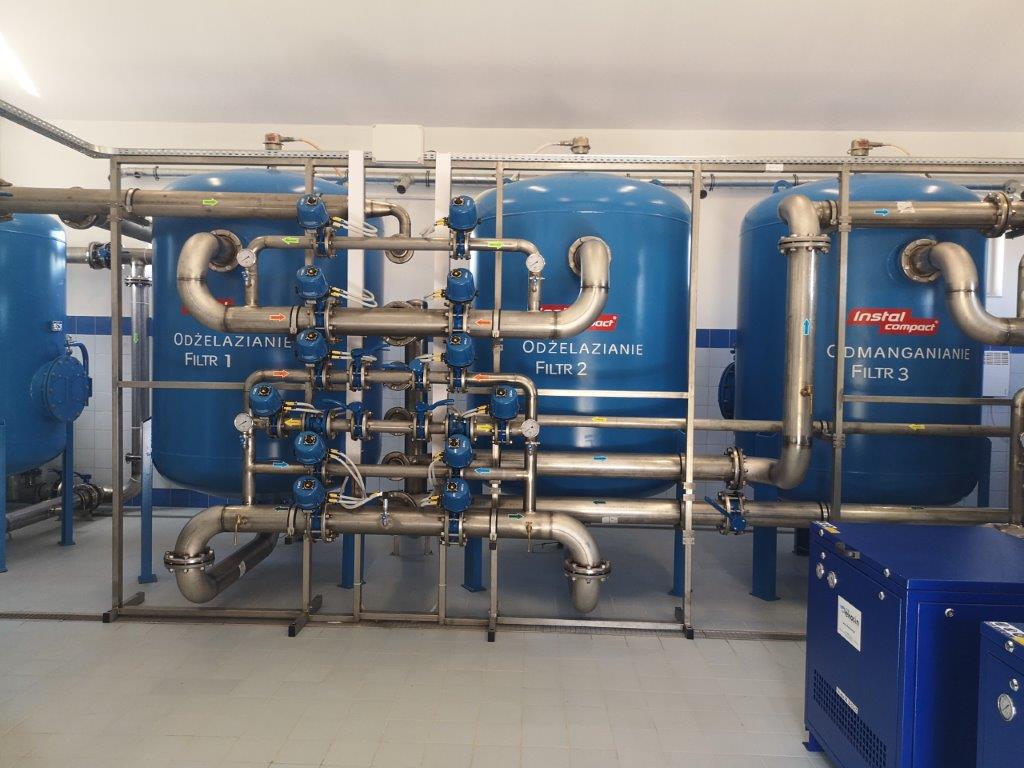

Inwestycja to przede wszystkim nowa technologia uzdatniania wody oraz nowe ujęcie wód podziemnych. Procesy technologiczne przebiegają w tej hydroforni według następującego schematu:

W wyposażenie hydroforni wchodzą jeszcze dwie nowe dmuchawy o mocy 5,5 kW biorące udział w procesie płukania filtrów, chlorator dozujący roztwór podchlorynu do sieci wodociągowej. Hydrofornia została również wyposażona w stacjonarny osuszacz powietrza, który niweluje wilgoć na obiekcie. Rurociągi technologiczne w budynku stacji wykonano ze stali nierdzewnej.
Aby hydrofornia działała podczas awarii sieci elektrycznej w nowo powstałym budynku zaprojektowano i wyposażono pomieszczenie w agregat prądotwórczy o mocy 60 kVA. W automatycznej pracy hydroforni realizowanej przez nowy zestaw szaf sterujących przeprowadzane są następujące procesy technologiczne:
Poza nową technologią, wykonano również następujące prace:
Przedmiot odbioru końcowego został wykonany zgodnie z dokumentacją projektową, sztuką budowlaną, obowiązującymi przepisami i normami.
Aktualnie hydrofornia znajduje się w stałej eksploatacji przygotowując wodę dla mieszkańców gminy Dobra, która spełnia wszelkie normy jakościowe.
