W dniu 29.11.2021 r. został ogłoszony przetarg na budowę kanalizacji deszczowej wraz ze zbiornikiem retencyjnym w ramach zadania inwestycyjnego pn. "Budowa zbiornika retencyjnego na byłej oczyszczalni ścieków w Mierzynie".

Przedmiotem robót jest budowa kanalizacji deszczowej wraz ze zbiornikiem retencyjnym Zb14 i urządzeniami do podczyszczania wód deszczowych w zakresie:
W dniu 07.02.2022 r. zakończył się termin składania ofert, na ww. postępowanie wpłynęły 4 ofert. Obecnie trwa procedura sprawdzania dokumentacji.
Informacja z dnia 11.04.2022 r.

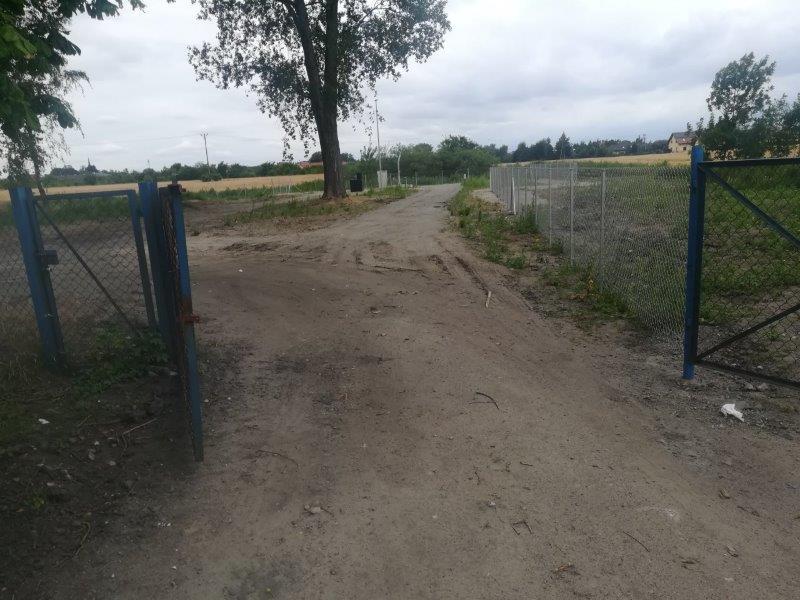

InfoirW dniu 04.04.2022 r. został przekazany plac budowy w ramach inwestycji pn. "Budowa zbiornika retencyjnego na byłej oczyszczalni ścieków w Mierzynie".
Wykonawcą robót jest firma: MUSING BUD Sp. z o.o, Sp. j.
Wartość umowy: 15 570 570,00 zł brutto
Termin realizacji: 24.07.2023 r.
Zadanie polega na budowie kanalizacji deszczowej wraz ze zbiornikiem retencyjnym w zlewni zbiornika Zb14 i urządzeniami do podczyszczania wód deszczowych, przepompownią ścieków sanitarnych z rurociągiem tłocznym w ramach zadania inwestycyjnego: „Budowa zbiornika retencyjnego na byłej oczyszczalni ścieków w Mierzynie”.
Informacja z dnia 03.06.2022 r.

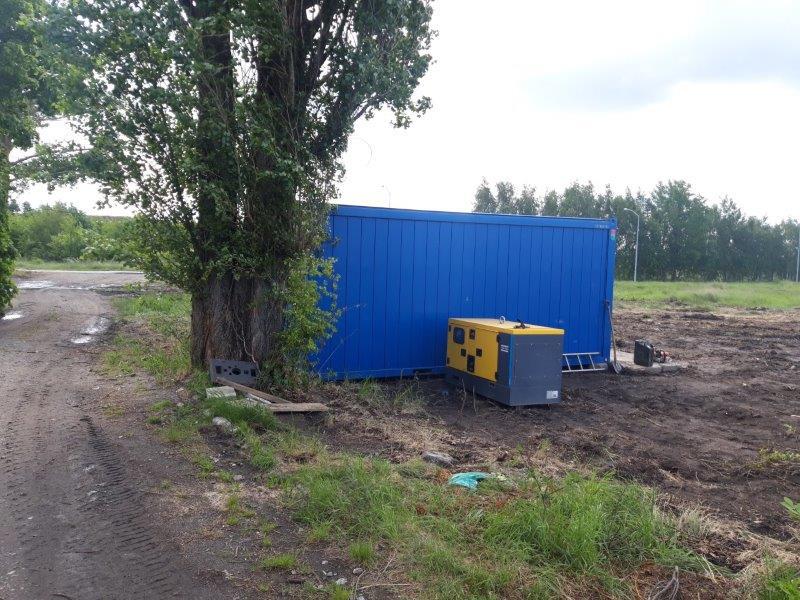

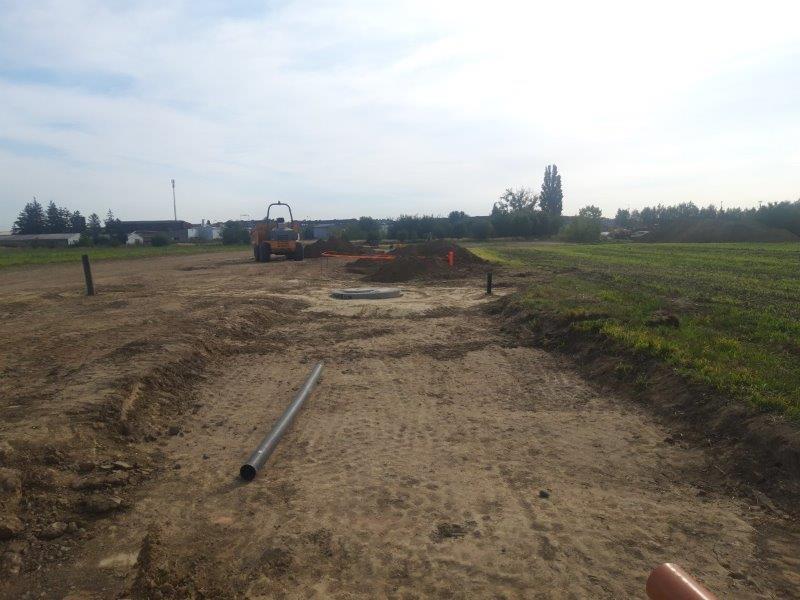

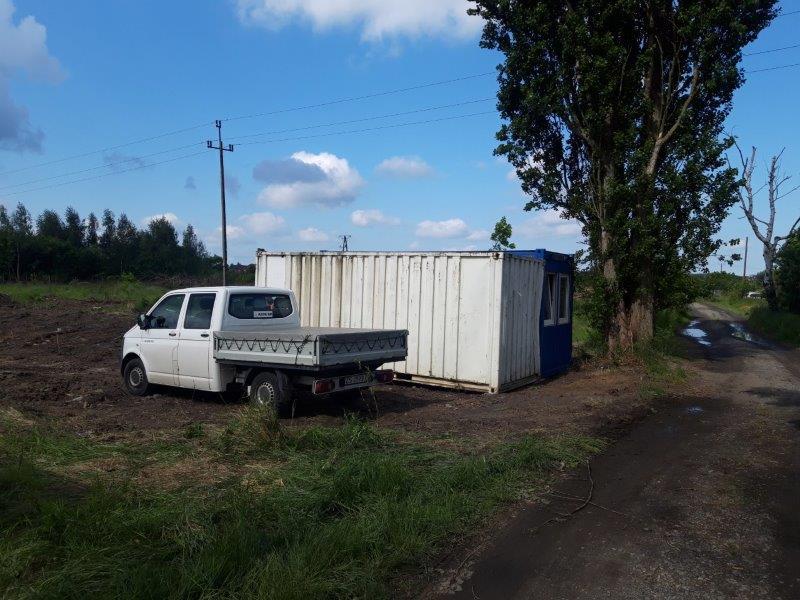

Obecnie trwają roboty przygotowawcze, tj.:

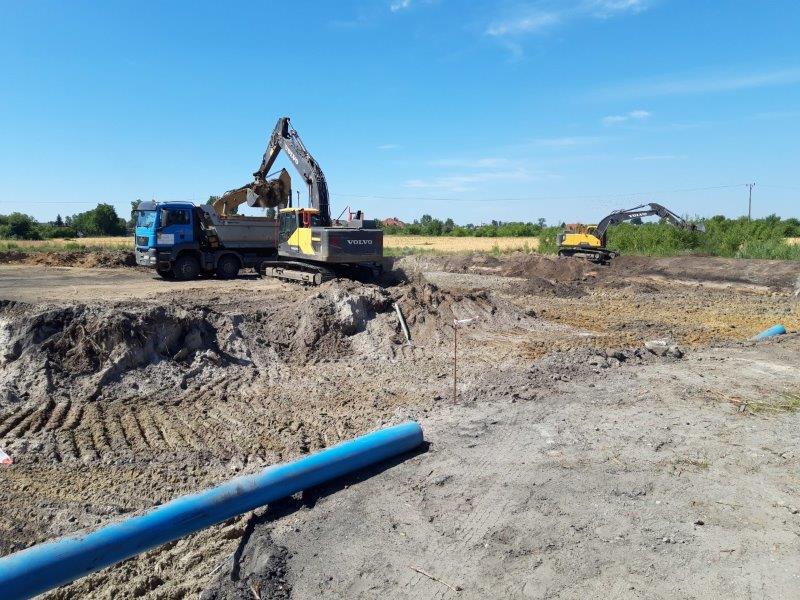

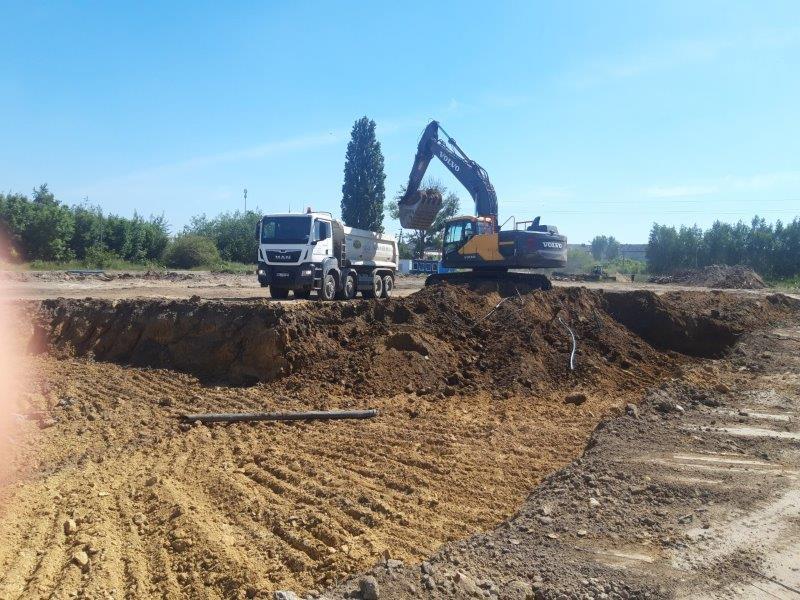

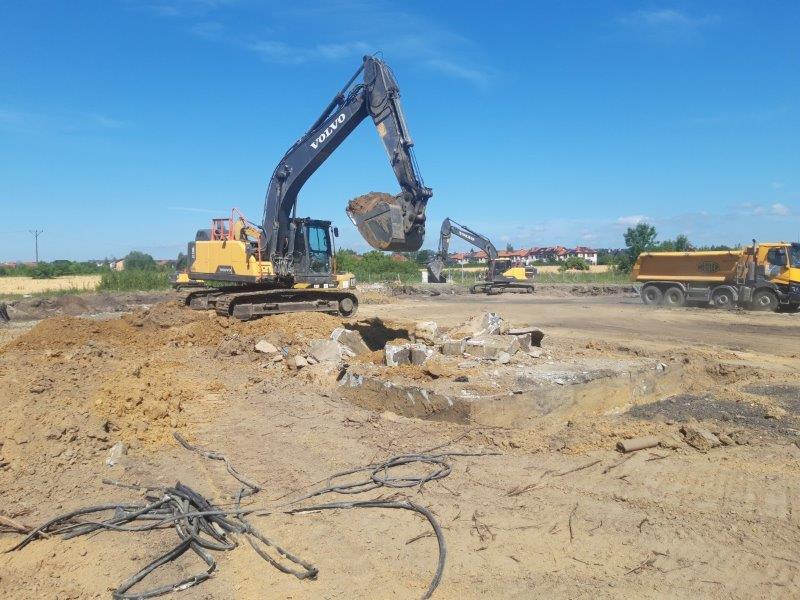

Informacja z dnia 24.06.2022 r.

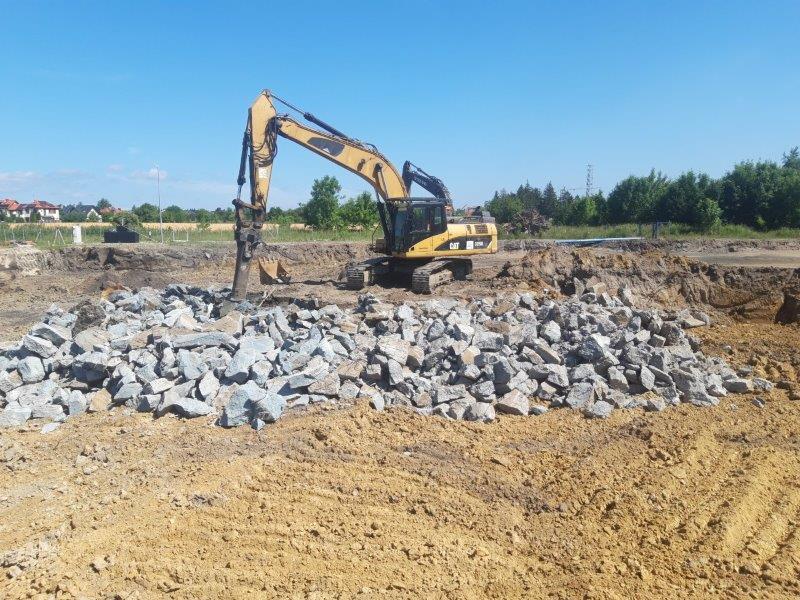

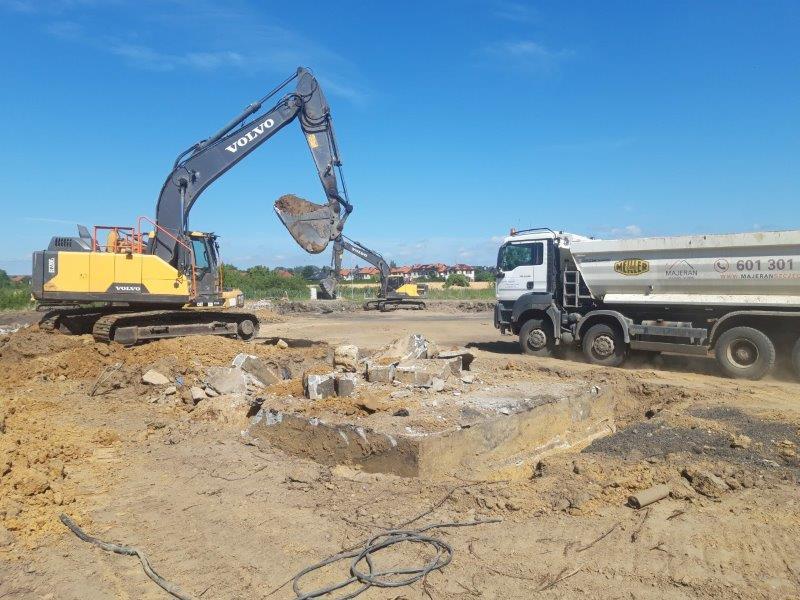

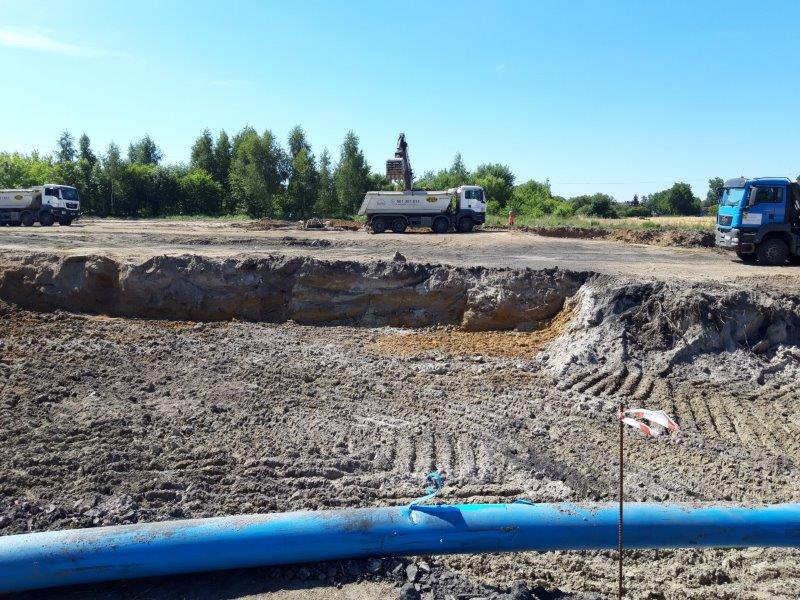

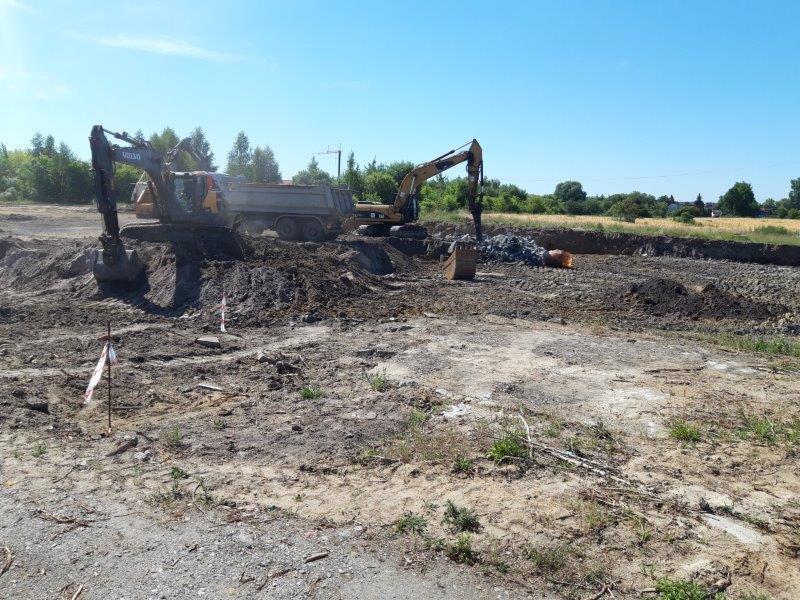

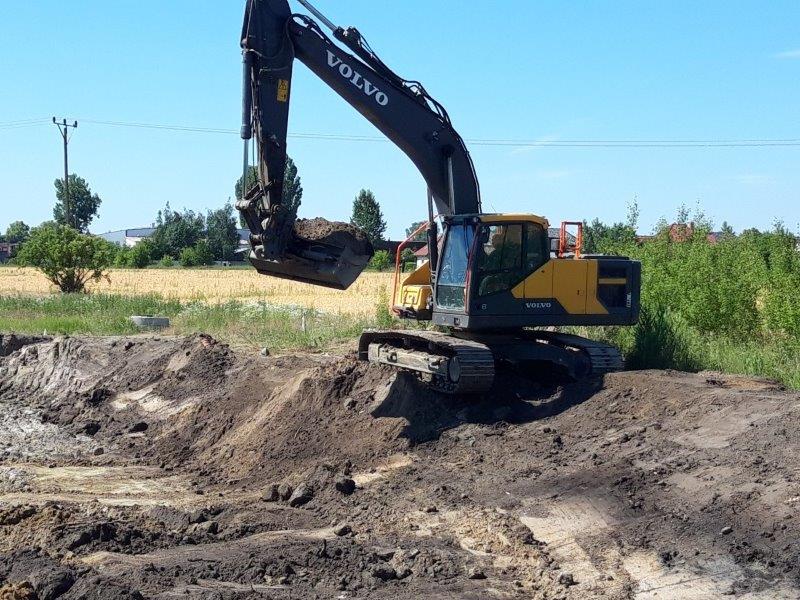

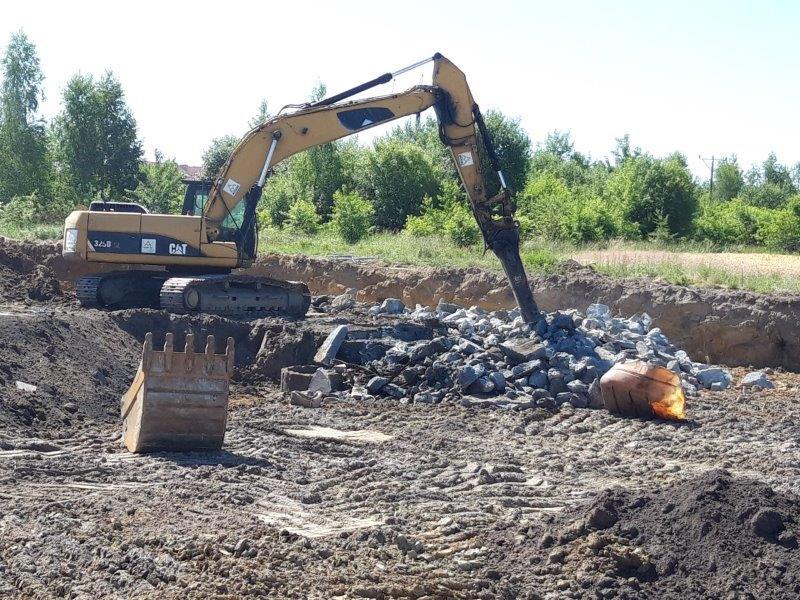

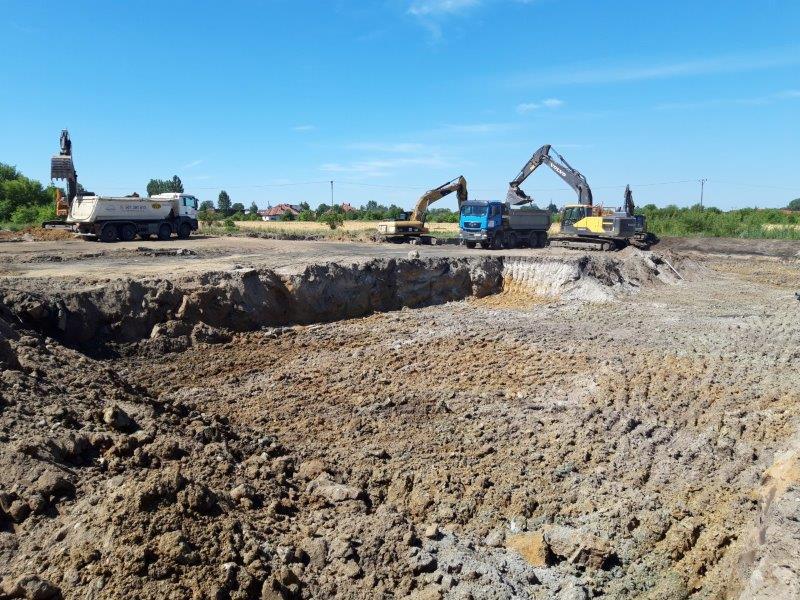

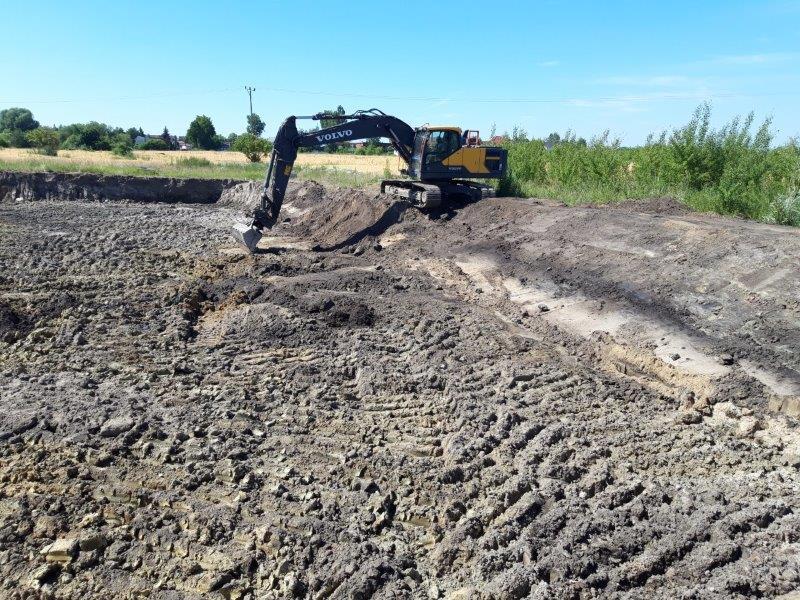

Rozpoczęły się roboty polegające na budowie zbiornika retencyjnego przy ul. Spółdzielców w Mierzynie.
W zakres robót wchodzi:
- budowa zbiornika retencyjnego ZB14,
- budowa rowów w dnie zbiornika,
- budowa wlotów kanalizacji deszczowej do zbiornika,
- budowa wylotu ze zbiornika,
- budowa drenażu.

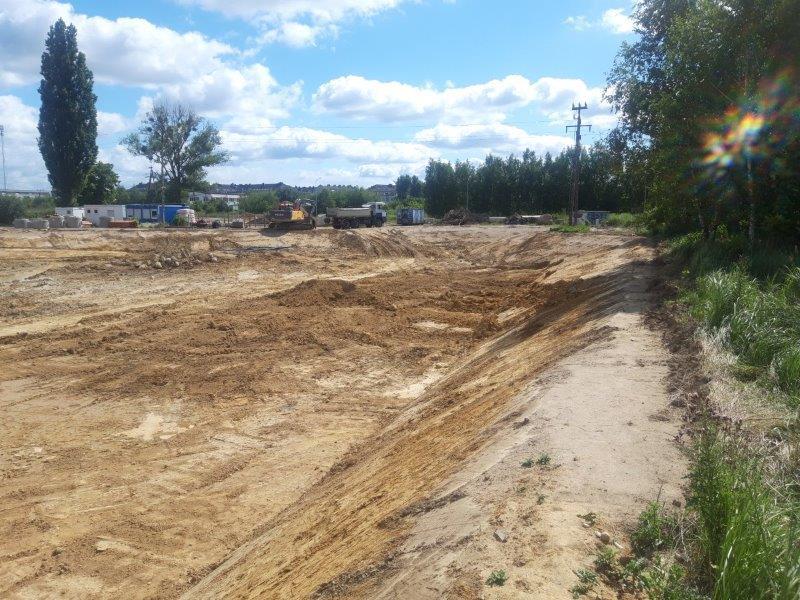

Informacja z dnia 14.07.2022 r.

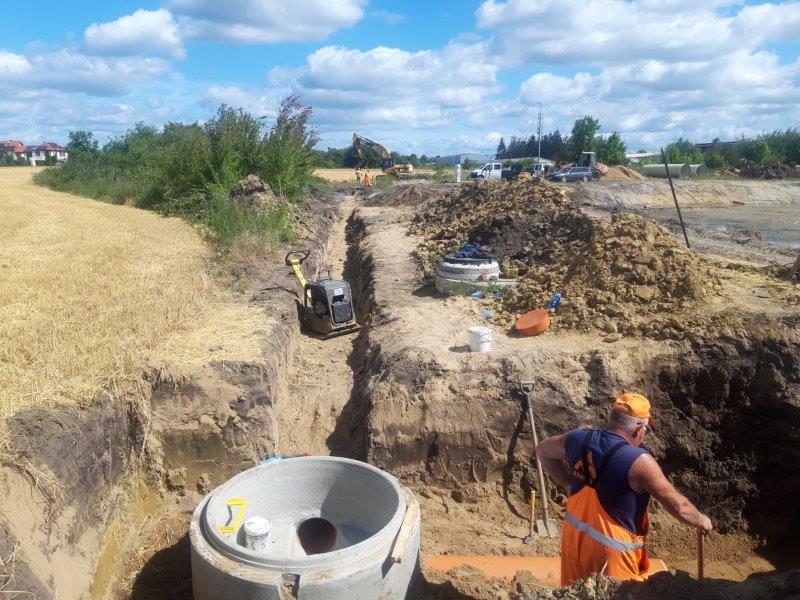

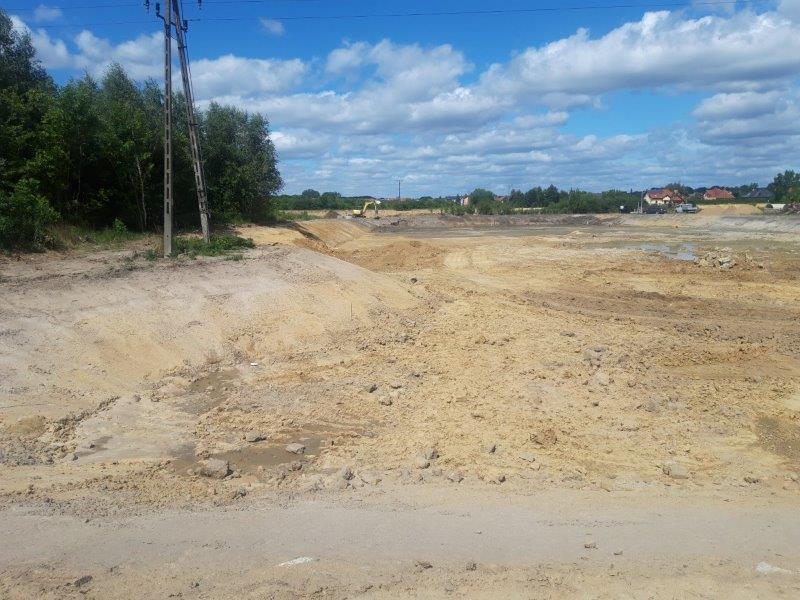

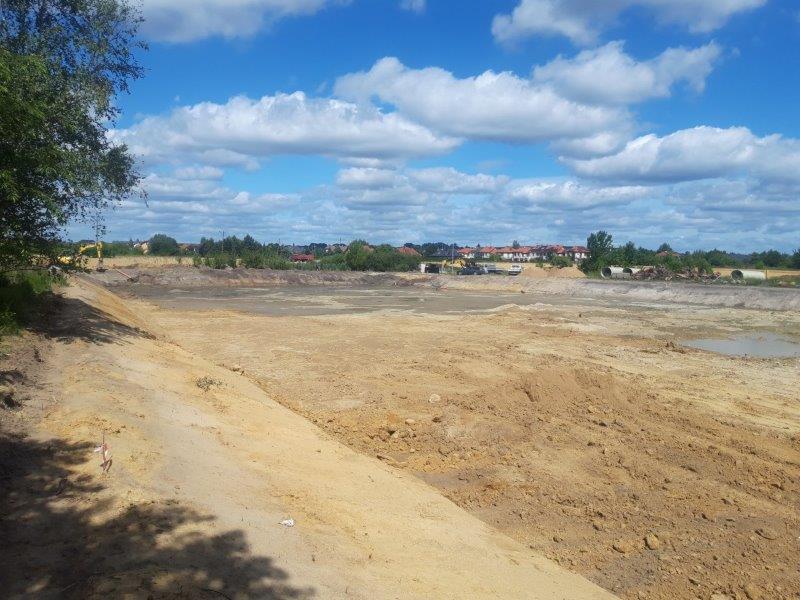

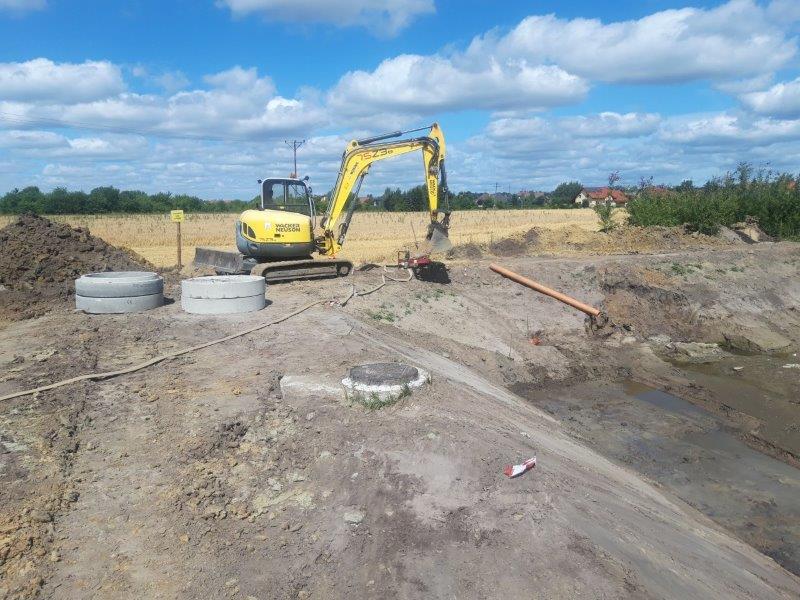

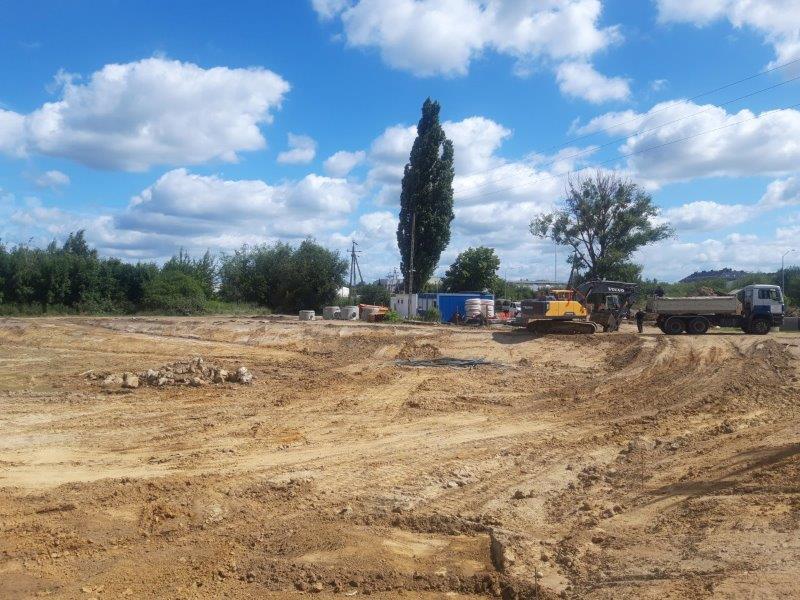

Trwają roboty przy budowie zbiornika retencyjnego.

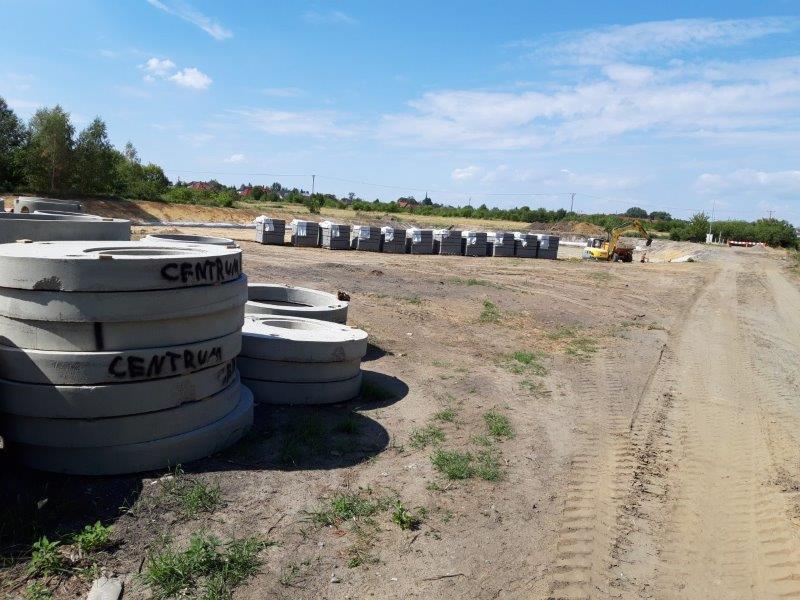

Informacja z dnia 18.08.2022 r.

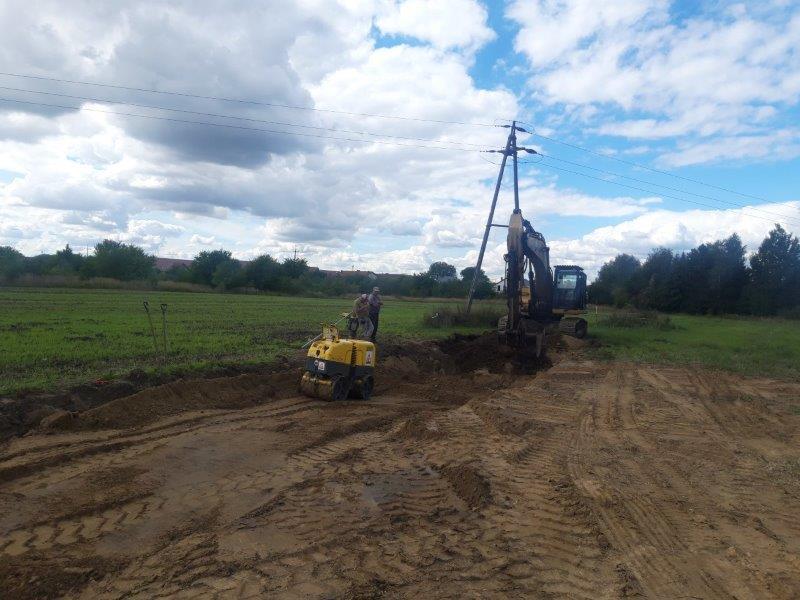

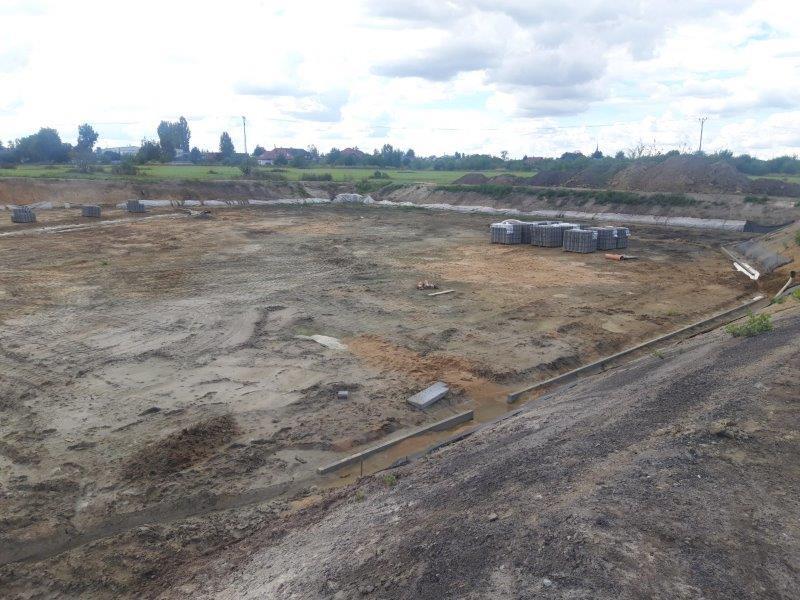

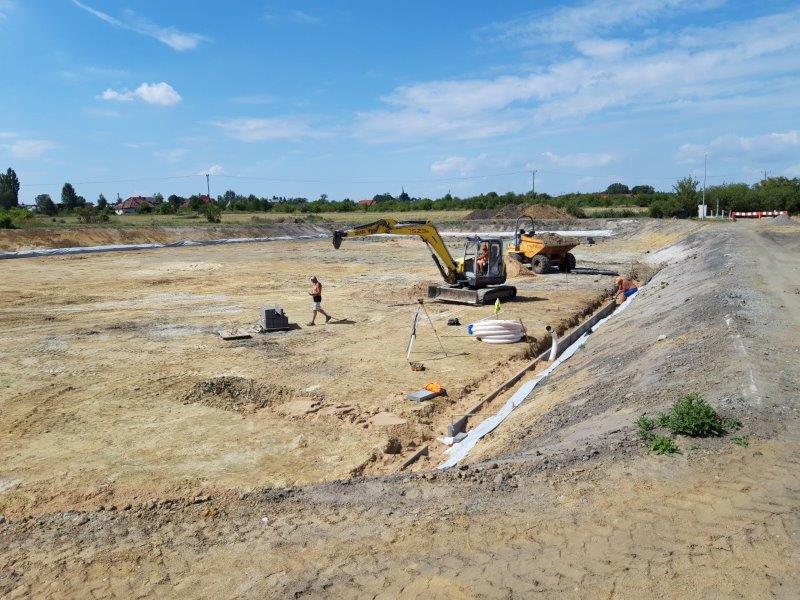

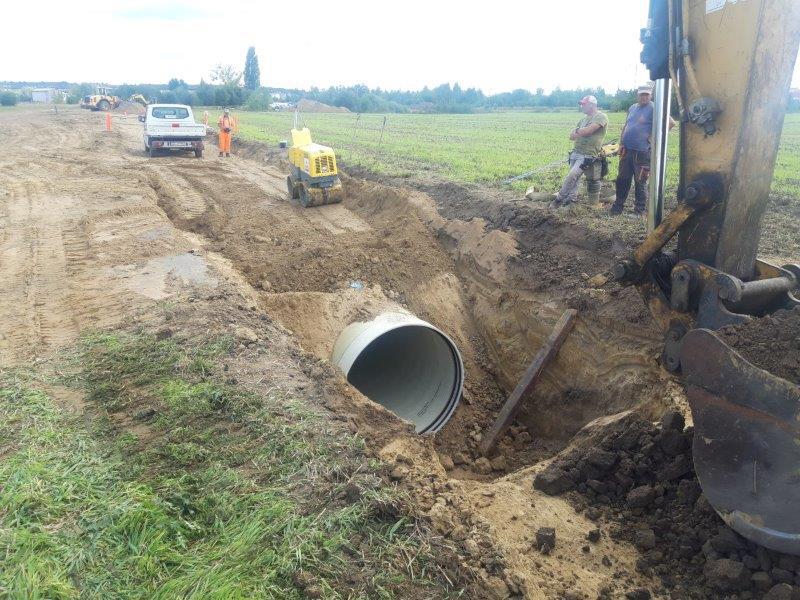

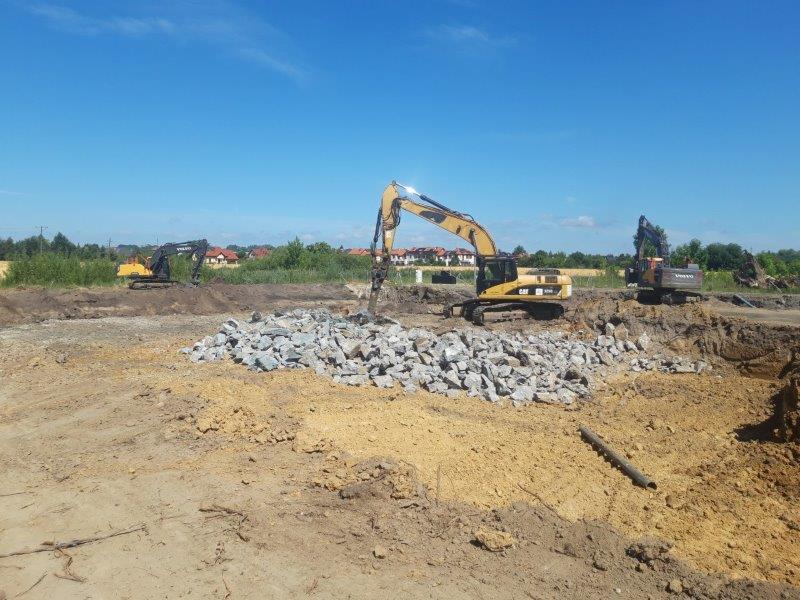

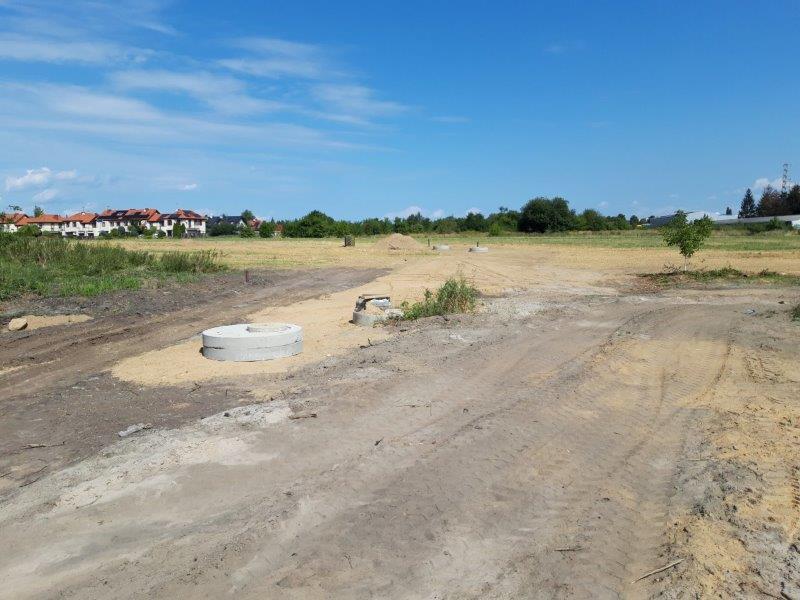

Zakończono wykop kubatury zbiornika retencyjnego, wykonano wstępne wyprofilowano skarpy oraz profilowanie dna zbiornika. Rozpoczęto układanie drenaży i krawężników w zbiorniku. Równolegle trwają roboty polegające na budowie kanału deszczowego. Obecnie ułożono 102 mb rury DN1600.

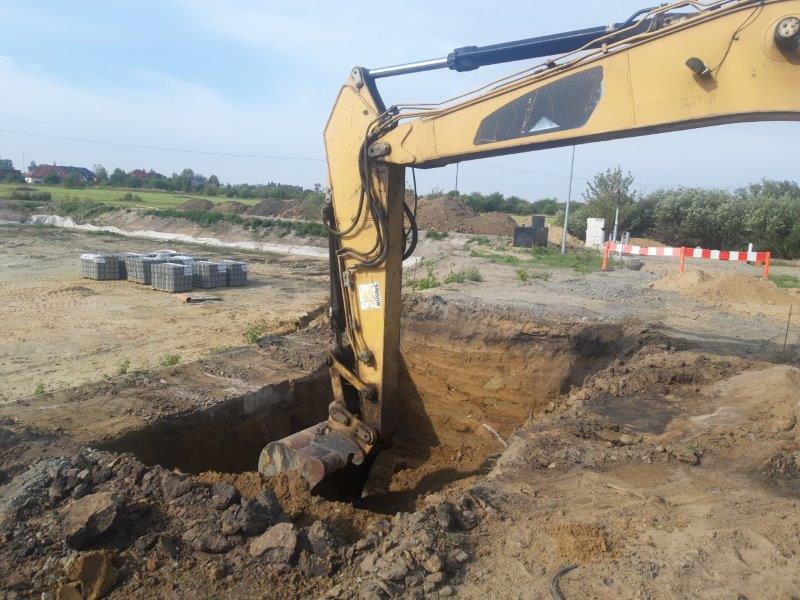

Informacja z dnia 26.09.2022 r.

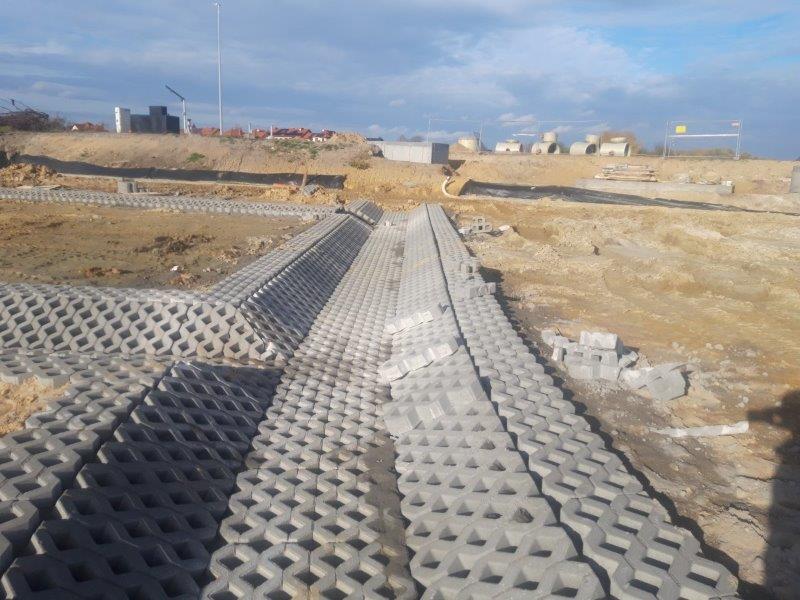

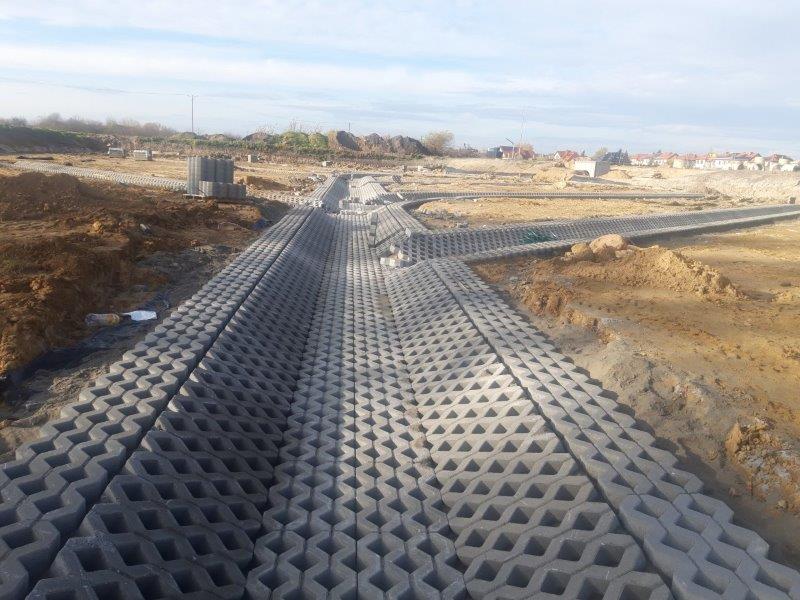

Trwają prace przy układaniu płyt ażurowych na dnie zbiornika retencyjnego.
Został wykonany kanał deszczowy DN 1600 do studni KC.

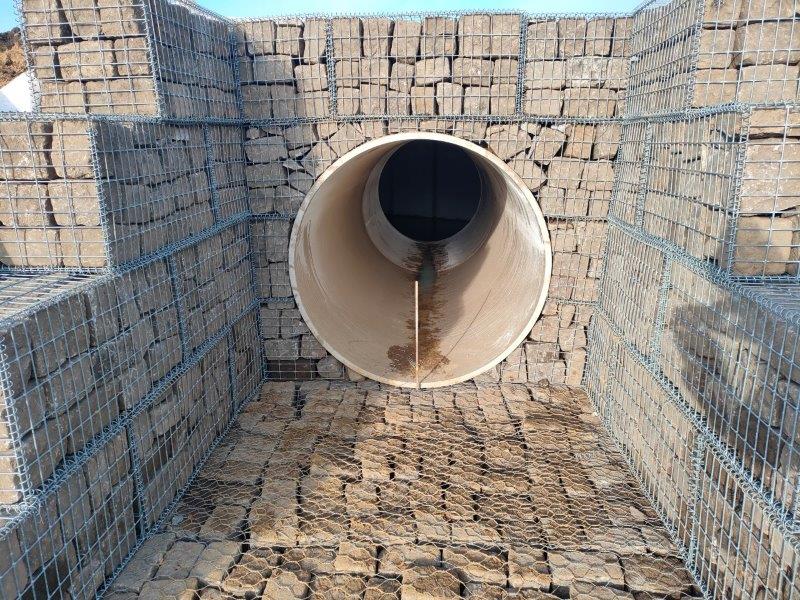

Zamontowano wylot betonowy WD2
Wykonano przyłącza Zd1, Zd2, Zd3, Zd7 do przyległych działek.
Rozpoczęto wykop pod separator i osadnik.
Informacja z dnia 25.10.2022 r.

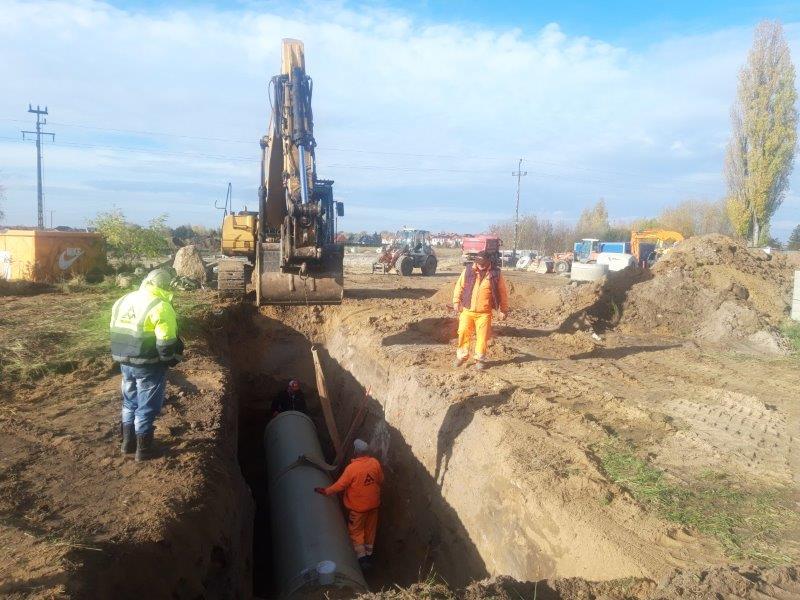

W dniach 07.11.2022 – 09.11.2022 będą prowadzone prace w pasie drogowym w ul. Spółdzielców (przy studni D3aP).
W związku z powyższym zostanie wprowadzona czasowa organizacja ruchu.

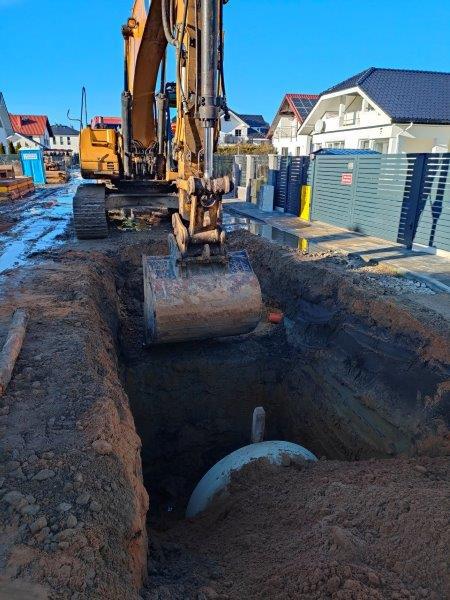

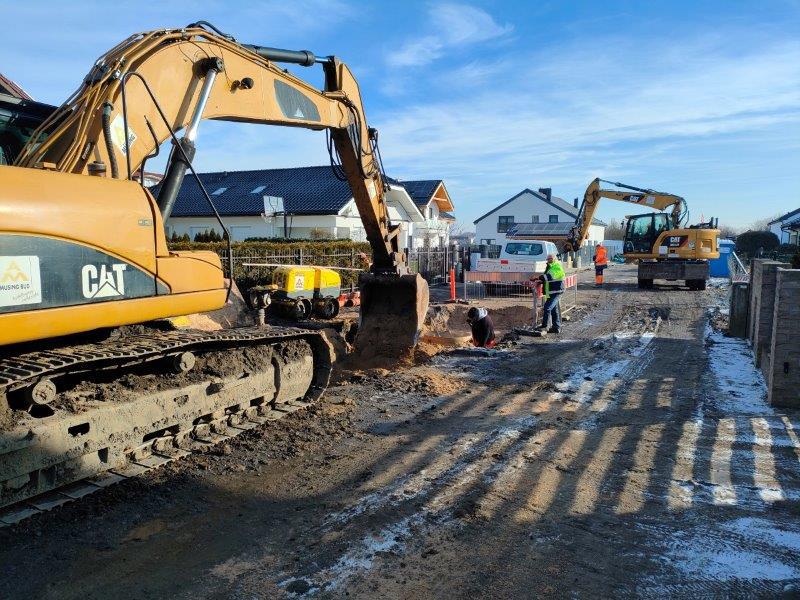

Informacja z dnia 05.12.2022 r.

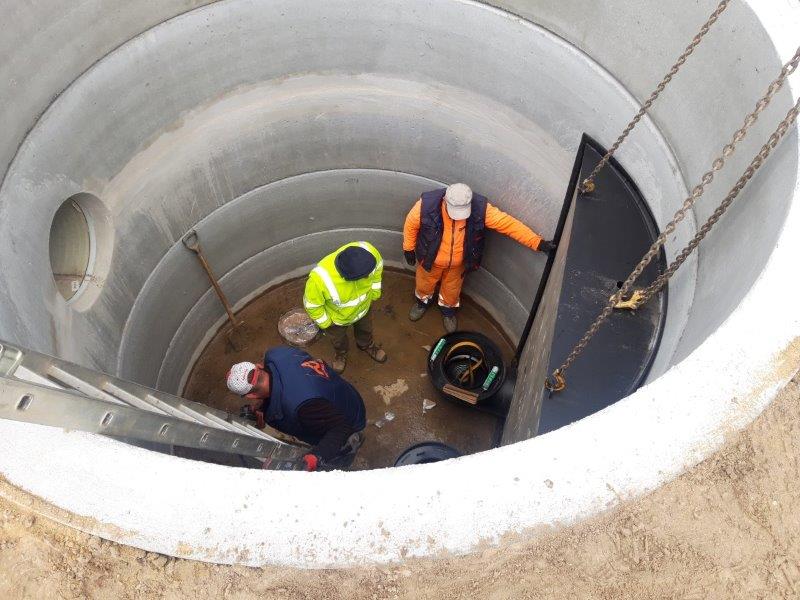

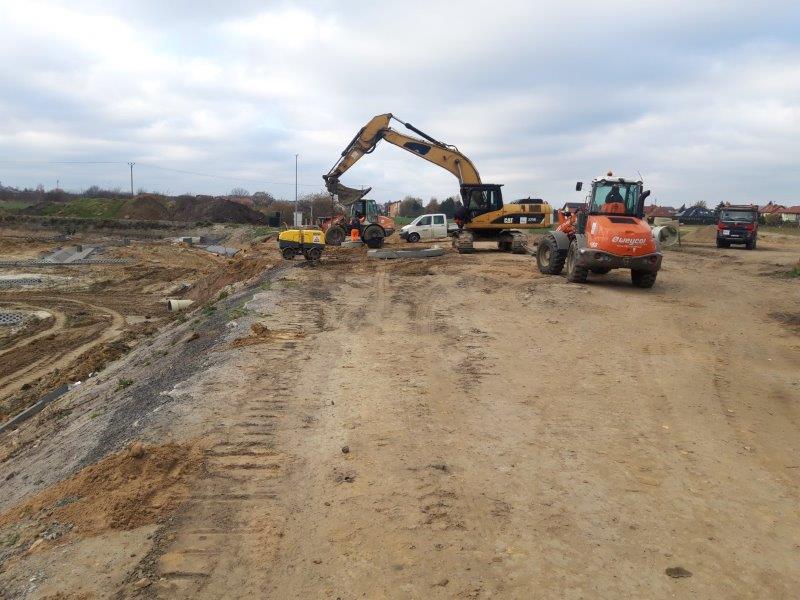

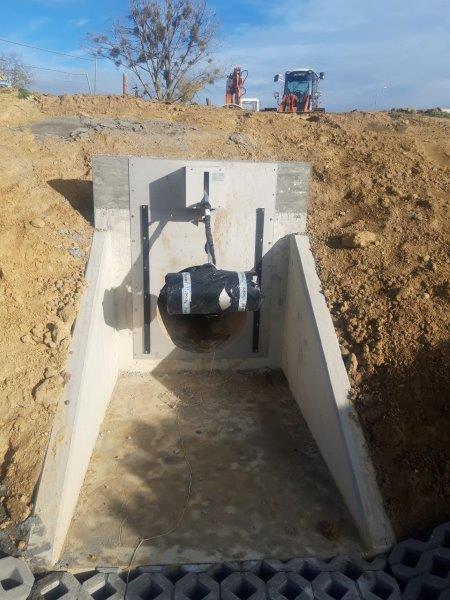

W okresie: 01.11.2022 – 30.11.2022 r. Wykonawca wykonywał następujące roboty:
Informacja z dnia 24.04.2023 r.

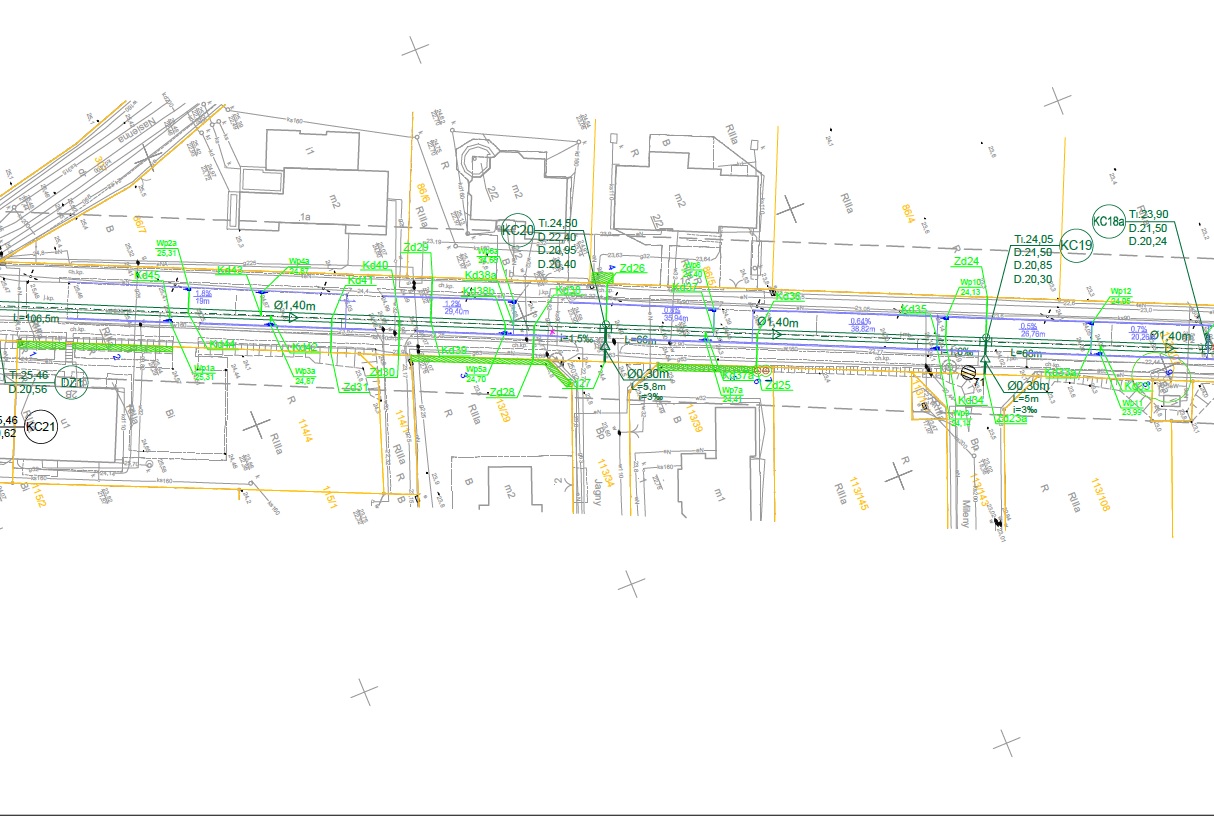

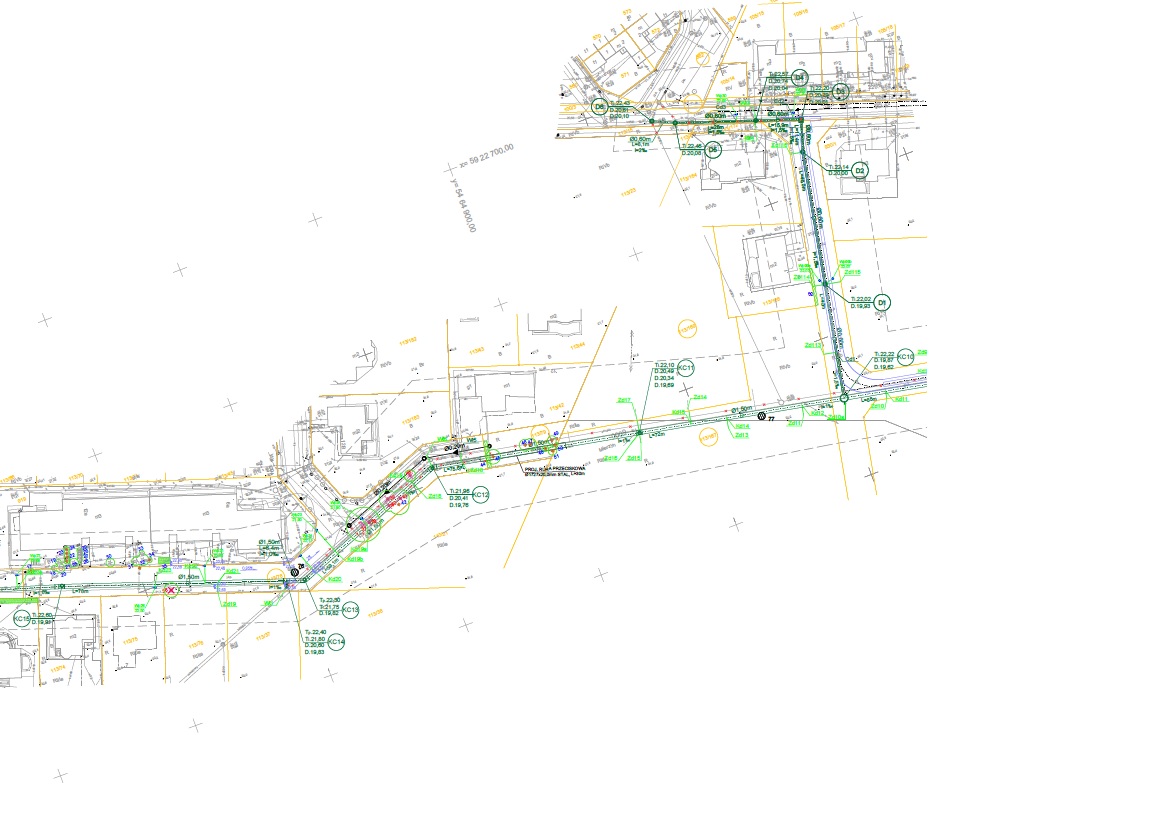

W ciągu drogi gminnej nr 190195Z ul. Topolowa i nr 190209Z ul. Nasiennej w Mierzynie została wprowadzona czasowa organizacja ruchu, w celu realizacji zadania polegającego na budowie kanalizacji deszczowej wraz ze zbiornikiem retencyjnym w zlewni zbiornika ZB14 i urządzeniami do podczyszczania wód deszczowych.

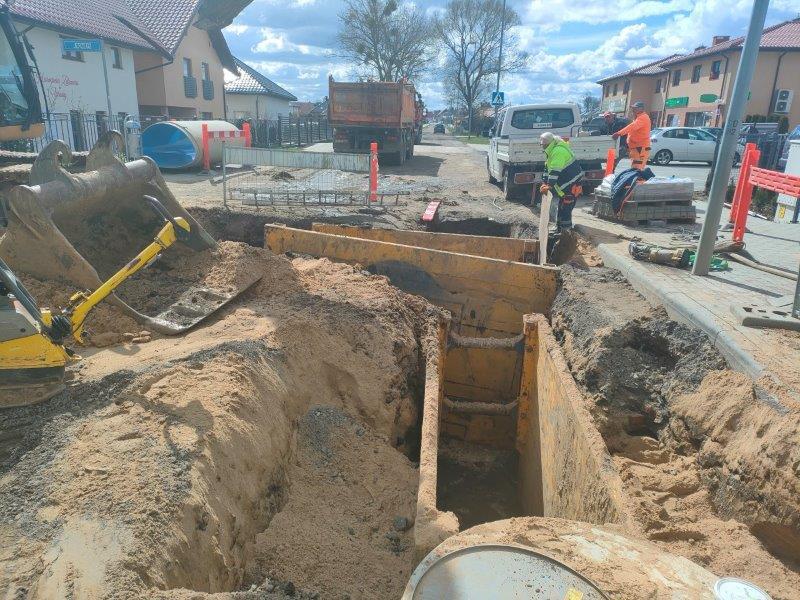

Prace zaplanowano na odcinku ulicy Topolowej, od ul. Nasiennej do ul. Macieja. Zakres prac obejmuje wykonanie kanalizacji deszczowej na głębokości do 4,5m. Na każdym etapie robót Wykonawca zapewni dojście do posesji położonych wzdłuż zajętego pasa drogowego.
Informacja z dnia 24.05.2023 r.

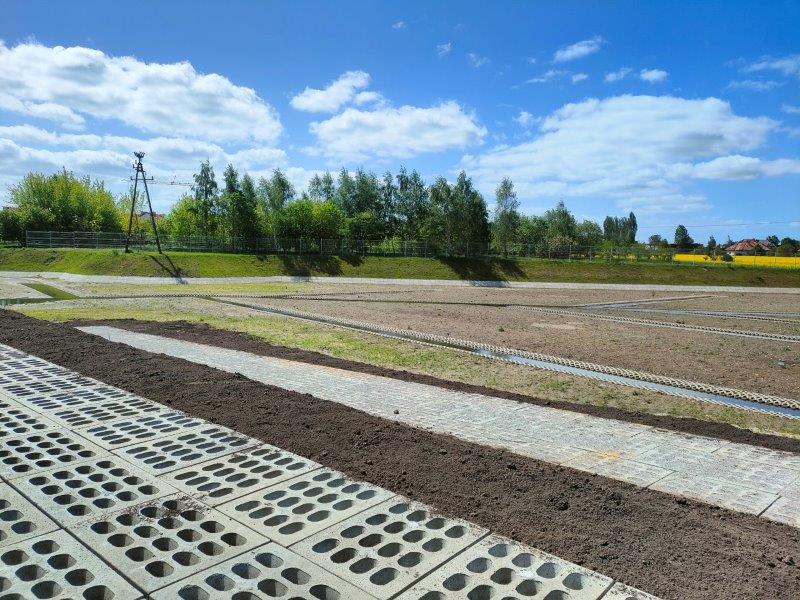

Stwierdzono Konieczność wykonania robót dodatkowych w zakresie:
1) po wykonaniu odkrywek konstrukcji nawierzchni ul. Topolowej komisyjnie stwierdzono, że prawidłowe wykonanie zadania wymaga zwiększenia ilości robót bitumicznych obejmujących odtworzenie odcinka drogi na całej szerokości jezdni,
2) konstrukcja drogi dojazdowej do obiektów technologicznych na terenie zbiornika ZB14 wymaga zmiany i wykonania dodatkowych warstw nośnych konstrukcji.
Obecnie realizowane są roboty budowlane:
a/ Zakończono przebudowę kanalizacji sanitarnej w ul. Topolowej

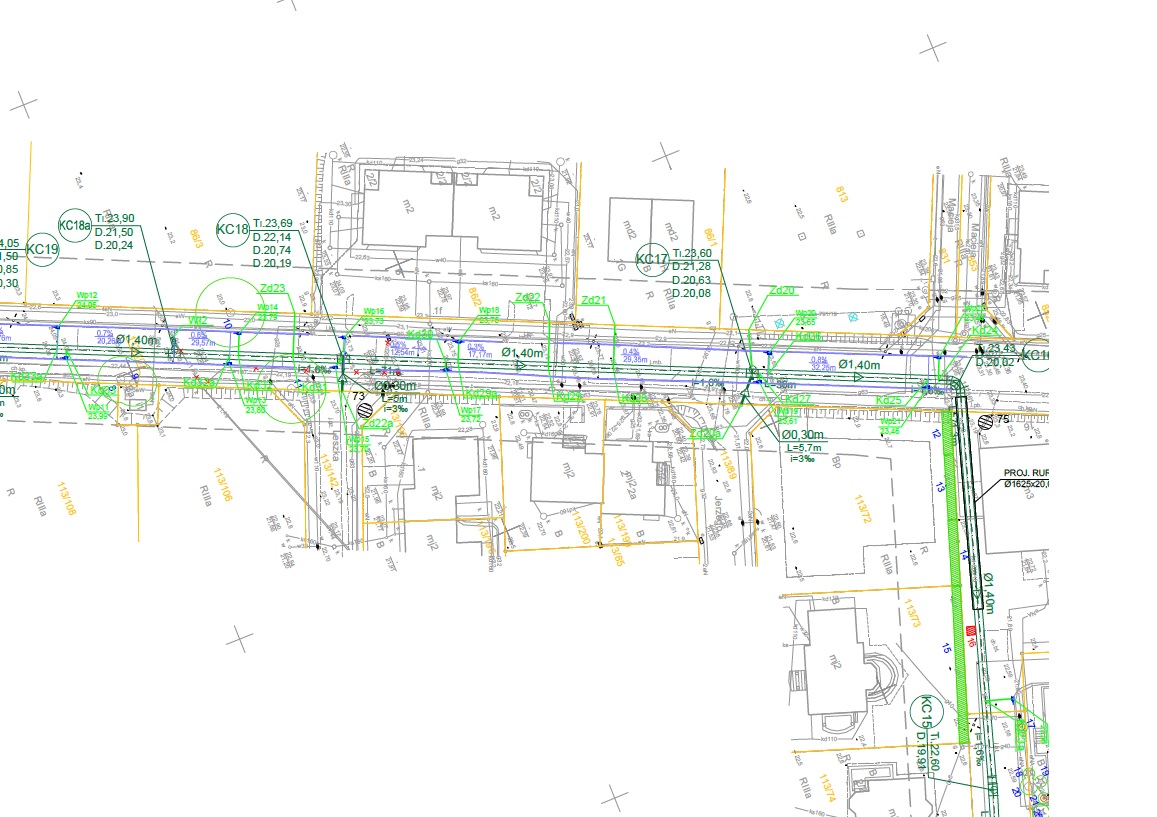

b/ Rozpoczęto budowę kanału deszczowego DN1400 na odcinku KC17 – KC18
c/ Wykonano podbudowę drogi dojazdowej do zbiornika retencyjnego
d/ Wykonano w 80% podbudowę drogi na terenie zbiornika

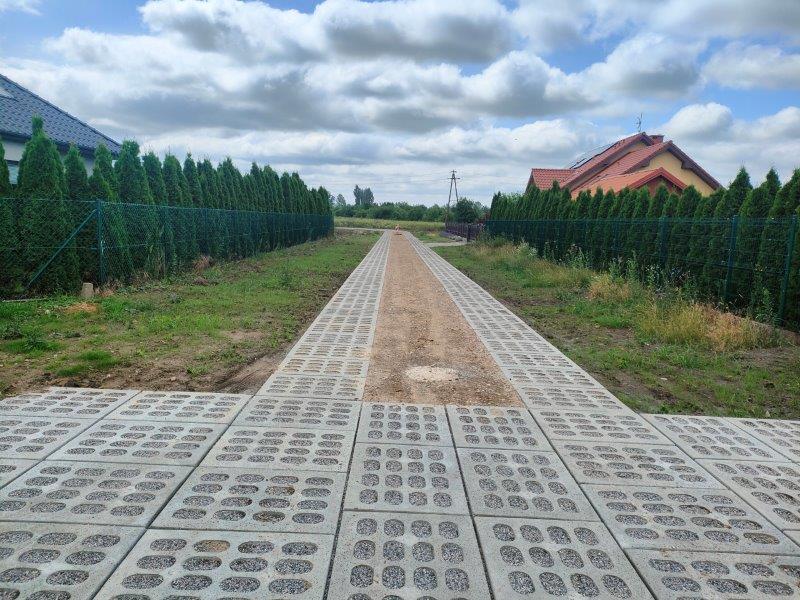

e/ Rozpoczęto układanie płyt Yomb na drodze dojazdowej od ul. Wykopaliskowej
f/ Zakończono budowę kanału DN600 w ul. Wykopaliskowej
Informacja z dnia 28.07.2023 r.
Stan zaawansowania robót na dzień 28.07.2023 r.:
Odtworzenie nawierzchni bitumicznej planowane jest na początku sierpnia br. Roboty uzależnione są o warunków atmosferycznych, a ich termin rozpoczęcia może ulec zmianie.
Informacja z dnia 12.09.2023 r.
W dniu 12.09.2023 r. Wykonawca prac zgłosił zakończenie robót budowlanych objętych umową nr WKI.ZP.272.07.2022.AA. Roboty zostały wykonane w terminie.
Od 12.09.2023 r. przywrócono stałą organizację ruchu na odcinku ul. Topolowej w Mierzynie.
Informacja 19.10.2023 r.
W dniu 03.10.2023 r. zostały przeprowadzony odbiór techniczny, jednocześnie złożono wniosek o udzielenie pozwolenia na użytkowanie obiektu budowlanego.
Informacja z dnia 07.11.2023 r.

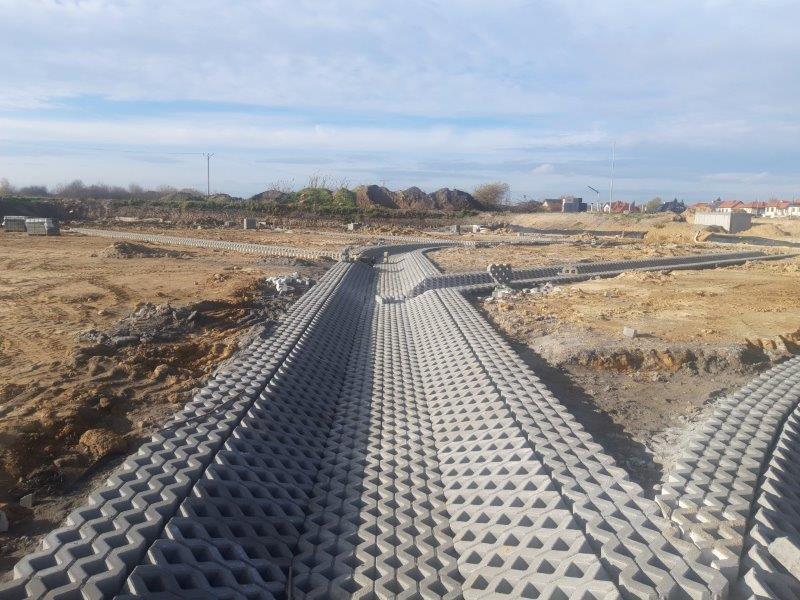

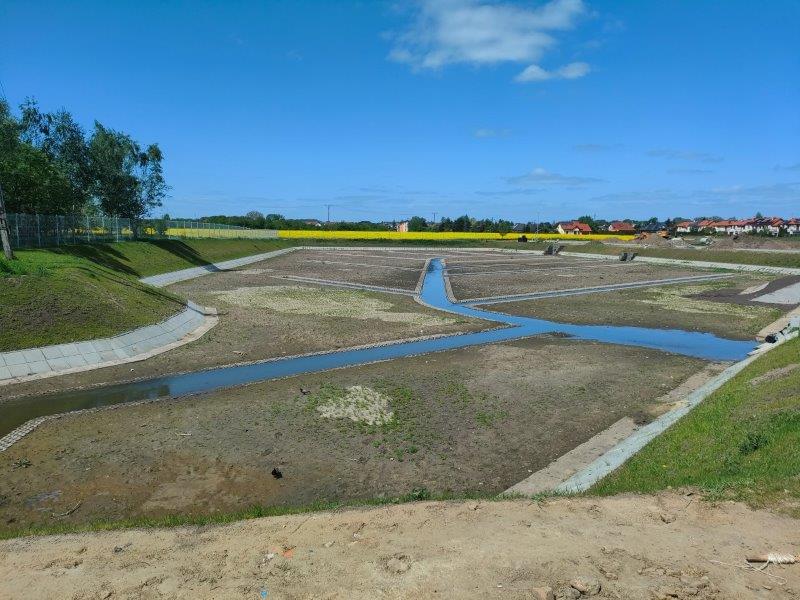

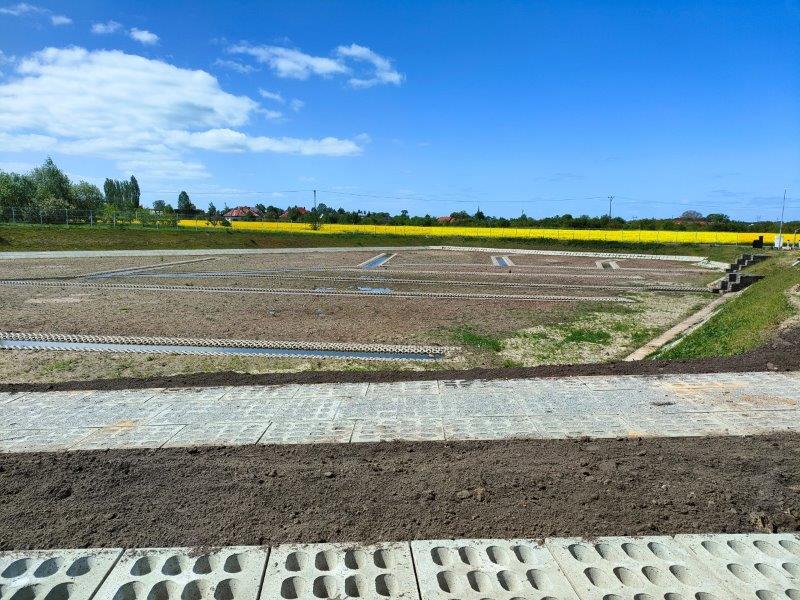

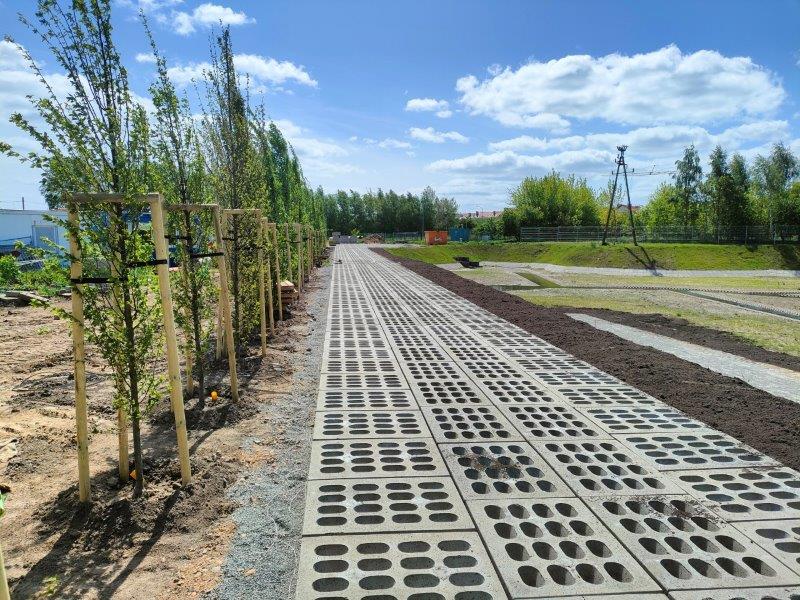

Dokumentacja fotograficzna zbiornika retencyjnego ZB14 wraz z drogą dojazdową do zbiornika.
Informacja z dnia 21.11.2023 r.
W dniu 10.11.2023 r. Gmina Dobra otrzymała pozwolenie na użytkowanie wykonanego odcinka sieci kanalizacji deszczowej wraz ze zbiornikiem retencyjnym oraz urządzeniami do podczyszczania wód opadowych.
